תכנון מתקן GMP דורש תיאום בין תהליך, אדריכלות ותשתיות
מנהל פרויקט מגיע לפגישת סקירת תכנון בשלב הביצוע, ומגלה שהפרש הלחצים בין חדר ההלבשה לאזור המילוי האספטי לא נסגר. הדלת נפתחת, הקסקדה קורסת לרגע, וכל תכנון ה-HVAC שנראה מצוין על הנייר פתאום נראה אחרת לגמרי. השינוי שנדרש עכשיו, בשלב שבו הצנרת כבר בקירות והמזגנים כבר הוזמנו, יעלה פי עשרות מכמה שהיה עולה אילו נתפס בשלב הקונספט.
זה בדיוק ההבדל בין פרויקט GMP שעולה לאוויר בזמן לבין פרויקט שנתקע בביקורת הרגולטור. תכנון מפעל GMP הוא לא אוסף שרטוטים יפים, אלא רצף החלטות הנדסיות שכל אחת מהן משפיעה על היכולת שלכם לייצר, לתעד ולעבור אודיט. במאמר הזה ניקח אתכם דרך שלבי פרויקט אמיתיים, מה חייבים להקפיא בכל שלב, אילו מסמכים חייבים לצאת, ואיפה הטעויות היקרות באמת מסתתרות.
אנחנו בביופרמקס מלווים חברות תרופות וביוטכנולוגיה למעלה מ-40 שנה, ואת רוב הכשלים שנתאר כאן ראינו במו עינינו. המטרה היא לתת לכם מסמך עבודה, לא הרצאה תיאורטית.
עיקרי הדברים
- עלות תיקון טעות בתכנון מפעל GMP קופצת פי מאות ככל שהיא מתגלה מאוחר יותר בפרויקט
- URS ו-Room Data Sheet מדויקים הם הבסיס למניעת שינויים יקרים בשלב הביצוע
- ההבדל בין דרגות GMP לסיווגי ISO משפיע ישירות על בחירת ה-HVAC והניטור הסביבתי
- מפל לחצים, זרימה חד-כיוונית והפרדת סטטוסים הם שכבות ההגנה המרכזיות מפני זיהום צולב
- תכנון שתומך ב-DQ/IQ/OQ/PQ מקצר משמעותית את שלב הוולידציה הסופי
תוכן עניינים
- מה זה תכנון מפעל GMP?
- למה תכנון מוקדם נכון חוסך זמן וכסף?
- מה ההבדל בין GMP ל-cGMP בתכנון?
- אילו רגולציות משפיעות על תכנון מפעל GMP?
- מה נדרש בשלב הקונספט לפני שמשרטטים קירות?
- איך כותבים URS שמונע פערים בביצוע?
- איך בונים Layout לפי זרימה חד-כיוונית?
- איך מפרידים חומרי גלם, הסגר ותוצרת גמורה?
- איך מתכננים חדרי הלבשה ואיירלוקים?
- מה ההבדל בין דרגות GMP לבין סיווגי ISO?
- מה דרישות ה-HVAC הקריטיות?
- מה זה Pressure Cascade ואיך מתכננים אותו?
- אילו תשתיות נקיות חייבים לשקול בתכנון?
- איך מתכננים ניקוזים ושיפועים שיעמדו ב-GMP?
- איך משלבים אוטומציה כדי להיות Inspection Ready?
- מה זה DQ/IQ/OQ/PQ ואיך זה משפיע על התכנון?
- אילו החלטות חייבים להקפיא בכל שלב?
- כמה זמן לוקח תכנון והקמה של מפעל GMP?
- כמה עולה תכנון מפעל GMP ומה משפיע על העלות?
- מה הטעויות הכי יקרות (ואיך מונעים אותן)?
- איך מתכננים Retrofit בלי לעצור פעילות?
- איך בוחרים שותף לתכנון והקמה?
- סיכום ומה הצעד הבא
מוצרים נבחרים
מה זה תכנון מפעל GMP?
תכנון מפעל GMP הוא תכנון הנדסי-רגולטורי שמגדיר את המבנה, הזרימות, התשתיות והבקרות כך שהייצור יתבצע באופן עקבי, מתועד ועמיד לביקורות. זו לא אדריכלות רגילה עם חדרים ומסדרונות, אלא מערכת שכל רכיב בה נועד למנוע ערבובים בין אצוות, למנוע זיהום צולב, ולהבטיח שכל תהליך יבוצע באותו אופן בכל פעם. למידע נוסף ראו את מבחר מכונות שטיפת בקבוקים שלנו.
בפועל תכנון מתקן cGMP משלב שלוש דיסציפלינות שחייבות לדבר זו עם זו: הנדסת תהליך שמגדירה מה קורה לחומר, אדריכלות שמגדירה איך זזים חומר ואנשים, ומערכות תשתית שמספקות אוויר נקי, מים מטוהרים ולחצים מבוקרים. תכנון חדרים נקיים הוא חלק אינטגרלי מהמעטפת, לא תוספת שמדביקים בסוף.
לפי הנחיות ה-GMP של EudraLex Volume 4, הבסיס של כל תכנון מתקן הוא היכולת למנוע זיהומים ולייצר סביבה מבוקרת לחלוטין, ומכאן נגזרות כל שאר ההחלטות.
למה תכנון מוקדם נכון חוסך זמן וכסף?
רוב חריגות התקציב והלוח בפרויקטי GMP לא מגיעות מקבלן שאיחר או מציוד שהתייקר. הן מגיעות משינויים מאוחרים, כשמתגלה פער בין תהליך הייצור בפועל לבין התכנון הפיזי שכבר בוצע. ככל שהשינוי נחשף מאוחר יותר בציר הפרויקט, העלות מזנקת בצורה חדה.
הנה סדר גודל שאנחנו רואים שוב ושוב בשטח:
עלות שינוי יחסית לפי שלב קונספט X1 – תכנון בסיסי X5 – תכנון מפורט X25 – ביצוע והקמה X100 – בדיקות וולידציה/CQV X500 ומעלה. החלטה שגויה על קיבולת HVAC שנתפסת בקונספט עולה כמעט כלום לתקן. אותה החלטה שנתפסת רק ב-CQV יכולה לעלות פי 500, כי היא גוררת פירוק, רכש מחדש, ובדיקות Qualification נוספות.
כדי להבטיח את הצלחת ההקמה עוד משלב הרעיון, מומלץ להסתמך על מתודולוגיות מתקדמות של בנייה וניהול פרויקטים המותאמות ספציפית למתקני פארמה מורכבים, שבהן Change Control מבוקר הוא חלק מה-DNA של הפרויקט ולא כיבוי שריפות בדיעבד.
מה ההבדל בין GMP ל-cGMP בתכנון?
GMP הוא סט דרישות הייצור הנאות, המונח הסטטוטורי הבסיסי. ה-c ב-cGMP מייצג current, כלומר החובה להשתמש בטכנולוגיות, שיטות עבודה ומערכות בקרה שהן עדכניות לרמת השוק היום, ולא כאלה שהיו מקובלות לפני עשור.
ההבדל הזה נראה סמנטי עד שמגיעים לרצפת הייצור. תכנון מפעל תרופות לפי תפיסת cGMP משנה את בחירת הציוד, את רמת האוטומציה, ואת פתרונות הניטור. דוגמה קונקרטית, לפני שנים הספיק תיעוד ניטור סביבתי על נייר. היום, מתקן שמכוון למוכנות לביקורת (Inspection readiness) של FDA מצפה לניטור רציף עם Data Integrity מלא לפי 21 CFR Part 11. תכנון מתקן cGMP חייב לקחת בחשבון גם את מה שהרגולטור יצפה לו בעוד חמש שנים, לא רק את מה שהיה מקובל אתמול.

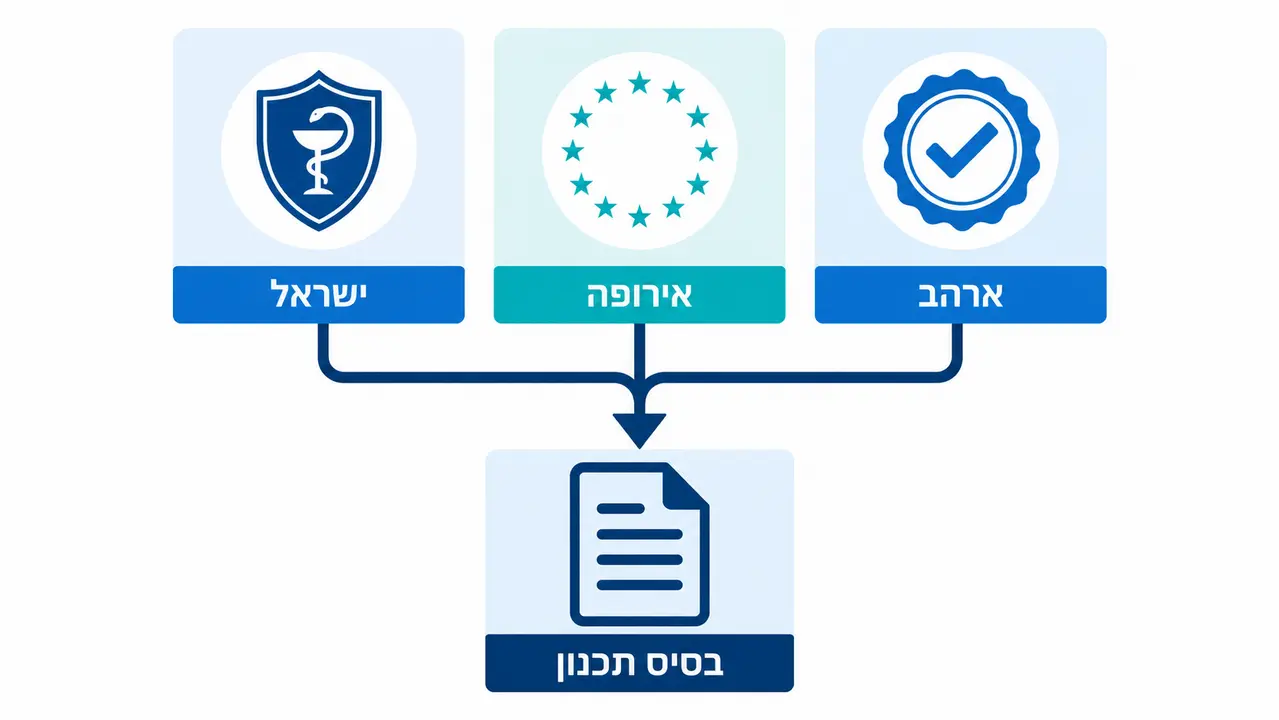

אילו רגולציות משפיעות על תכנון מפעל GMP?
המסגרת הרגולטורית נקבעת לפי שווקי היעד של המוצר והטכנולוגיה שלו. מתקן לייצור מוצר סטרילי כפוף לדרישות מחמירות בהרבה ממתקן לייצור מוצר לא סטרילי, ולכן תכנון מפעל GMP בתעשיית הפארמה חייב להתחיל מהגדרת Design Basis רגולטורי ברור.
בישראל, הבסיס החוקי הוא תקנות הרוקחים בנושא תנאי ייצור נאותים לתכשירים, ומי שמפקח על יישומן היא יחידת הפיקוח על תנאי ייצור נאותים של משרד הבריאות. אם המוצר מיועד גם לשוק האמריקאי או האירופי, נכנסים לתמונה ה-FDA וה-EMA, שכל אחד מהם מוסיף שכבת דרישות. תכנון מפעל GMP לפי תקן מוכר בינלאומי הוא הדרך היחידה לוודא שהמתקן יעמוד בכל השווקים שאליהם אתם מכוונים.
איך מגדירים Regulatory Target לפרויקט?
מתחילים ממיפוי המוצר, התהליך והשווקים מוקדם ככל האפשר. אם המוצר מיועד לישראל בלבד, לאירופה, או לארה”ב, כל אחד מכתיב עומק תיעוד וסוגי אישורים שונים. מ-Regulatory Target נגזר Design Basis שמכתיב את רמת הבדיקות, את סיווגי החדרים ואת פילוסופיית הניטור. אם המעבדה שלכם עדיין לא החליטה על השווקים, זו ההחלטה הראשונה שצריך לסגור, כי היא משפיעה על כל מה שיבוא אחריה.

הרגולציה הרלוונטית נגזרת משווקי היעד של המוצר
מה נדרש בשלב הקונספט לפני שמשרטטים קירות?
הטעות הכי נפוצה היא לרוץ לשרטט Layout לפני שהתהליך מוגדר. דרישות תכנון מפעל GMP בשלב הקונספט מתמקדות בהגדרת מטרות העל, בדיקת היתכנות הנדסית, וקביעת מסמך הבסיס ההנדסי (BOD / Design Basis) יחד עם תרשים הזרימה התהליכי (PFD).
בשלב הזה אנחנו קובעים קיבולות, זרימות עקרוניות, ואזורי איכות. עוד לא מדברים על צבע הרצפה או על מיקום שקע החשמל. מדברים על כמה קילוגרם מוצר ביום, כמה אצוות במקביל, ואיזה חומרים חייבים הפרדה מוחלטת. PFD טוב בשלב הקונספט חוסך שבועות של תכנון מחדש בהמשך, כי הוא מגלה התנגשויות בין דרישות התהליך עוד לפני שהושקע כסף באדריכלות מפורטת.
איך כותבים URS שמונע פערים בביצוע?
מסמך דרישות המשתמש (URS) הוא הלב של הפרויקט. URS טוב מגדיר מה המערכת צריכה לעשות, לא איך לבנות אותה. הוא מתאר קיבולת נדרשת, טווחי טמפרטורה ולחות, סיווג חדר, מפל לחצים ורמות ניטור, עם קריטריוני קבלה מדידים שאפשר יהיה לבדוק מולם בהמשך.
למה זה כל כך קריטי? כי ה-URS הוא הבסיס לכל ביקורת עתידית ולכל מטריצת עקיבות בין הדרישה לתכנון. כל דרישה שלא נכתבה ב-URS ומתגלה באמצע הביצוע הופכת ל-Change Control יקר. לשם כך, חשוב להבין לעומק את תהליך הכנת הבסיס ההנדסי של URS ותכנון המותאם בצורה מוחלטת לתקנים הבינלאומיים המחמירים ביותר.
דוגמאות לסעיפי URS שמקפיצים את איכות התכנון
סעיפים שאנחנו מקפידים עליהם: דרישות קיבולת מדויקות ולא מעוגלות, טווחי טמפרטורה ולחות יעד לכל אזור רגיש בנפרד, דרישות הפרדה מובנות בין זרימות, נקודות דיגום מוגדרות מראש, ודרישות גישה לתחזוקה. סעיף אחד שנשכח בדרך כלל הוא נגישות לניקוי מאחורי ציוד קבוע. כשהוא חסר, מגלים בביקורת שאי אפשר לנקות פינה שלמה, וזה כשל GMP בכל קנה מידה.
איך בונים Layout לפי זרימה חד-כיוונית?
ה-Layout מתחיל מזרימת החומר, לא מאסתטיקה. הרצף הטבעי הוא קבלה, הסגר, שחרור, ייצור, אריזה, ומחסן תוצרת גמורה. על גבי זרימת החומר מלבישים את זרימת האנשים ואת זרימת הפסולת, כך שהמסלולים לא מצטלבים ולא יוצרים סיכון לזיהום צולב.
הנה מה שבאמת מניע את ה-Layout, לפי מידת ההשפעה: זרימת החומר ורמת הניקיון של התהליך אחראיות לכ-70% מההחלטות. דרישות ההפרדה ומניעת זיהום צולב מוסיפות כ-15%. מיקום מערכות התשתית בגלריה הטכנית תורם כ-10%, ונוחות תפעול העובדים סוגרת את ה-5% האחרונים. במילים אחרות, המבנה הפיזי משרת את הזרימה הרגולטורית, לא את החלוקה האדריכלית הקלאסית.
עקרון ה-Zoning מחלק את המתקן לאזורים נקיים ואזורים פחות נקיים, עם נקודות מעבר מבוקרות בלבד ביניהם. כל הצטלבות בין מסלול נקי למסלול מלוכלך היא נקודת כשל פוטנציאלית שהרגולטור יחפש.
איך מפרידים חומרי גלם, הסגר ותוצרת גמורה?
ההפרדה בין סטטוסים שונים של חומר היא גם פיזית וגם ניהולית. חומר בהסגר (Quarantine) לא יכול לחלוק אזור עם חומר משוחרר (Released), אחרת נוצר סיכון שאצווה שלא אושרה תשתחרר בטעות. אנחנו מגדירים מחסנים ייעודיים לכל סטטוס, עם סימון ברור ומעברים שמונעים ערבוב.
בפועל ה-Zoning כולל אזור קבלה, אזור דגימה, אזור הסגר, אחסון משוחרר, ואזורים נפרדים לתוצרת ביניים, תוצרת גמורה, החזרות ופסילות. כל מעבר בין אזורים מלווה בתיעוד לוגיסטי. תכנון מתקן ייצור פארמה שמזלזל בהפרדה הזו יוצר סיכון של שגיאות שחרור, וזו בדיוק הקטגוריה של כשלים שרגולטור שונא במיוחד.

הפרדה ניהולית ופיזית בין סטטוסי חומר מונעת שגיאות שחרור

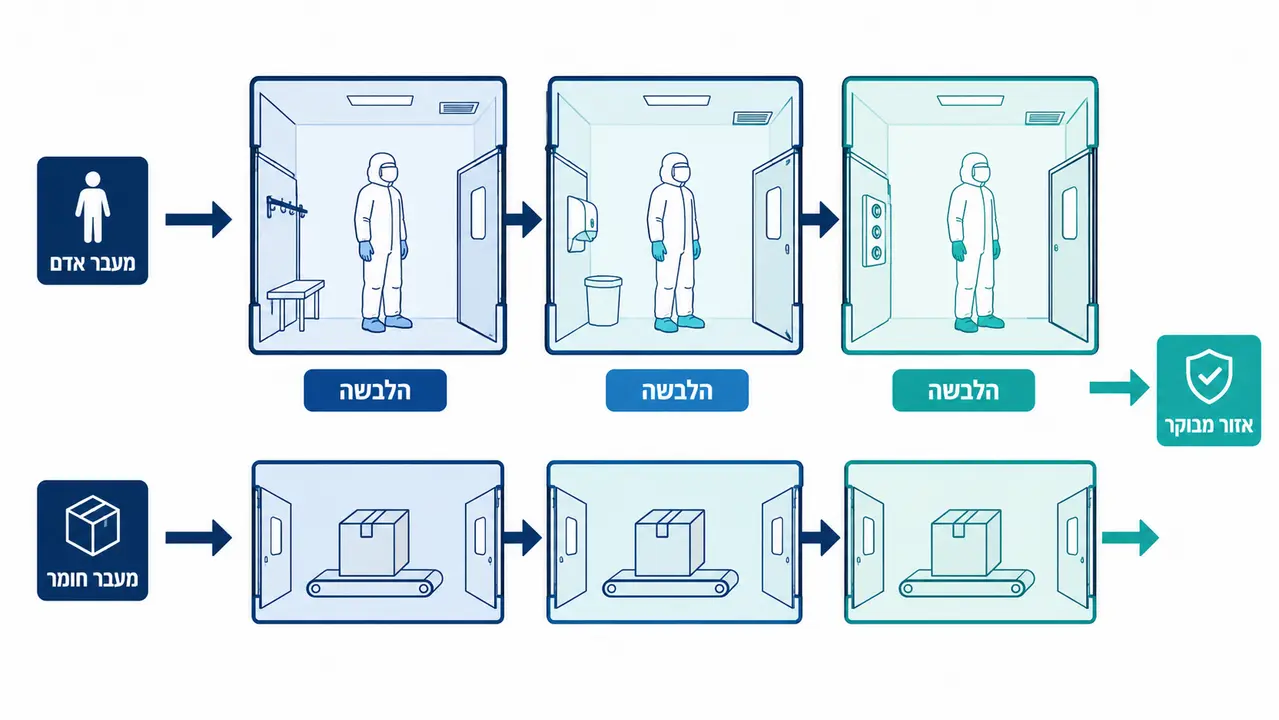

איך מתכננים חדרי הלבשה ואיירלוקים?
חדרי ההלבשה (Gowning) והאיירלוקים הם השער בין העולם החיצון לאזורים המבוקרים, ולכן הם נקודת סיכון קריטית לזיהום. אנחנו מפרידים בין מעברי אדם (PAL) לבין מעברי חומר (MAL), ומגדירים כיווני תנועה חד-משמעיים.
העיקרון הוא הלבשה מדורגת בהתאם לדרגות החדרים. עובד שנכנס לאזור בדרגה גבוהה עובר סדרת שלבים, כל שלב בחדר משנה, כך שמזהמים מהסביבה החיצונית לא מגיעים לאזור המשווג. תכנון שגוי של חדרי ההלבשה יוצר צוואר בקבוק תפעולי בשעות העומס, ובלחץ הזמן עובדים מקצרים תהליכים ומפרים את ההפרדה. תכנון חדרים נקיים נכון מתחיל בהבנה של כמות המשתמשים בפועל, לא בכמות שעל הנייר.
מה ההבדל בין דרגות GMP לבין סיווגי ISO?
זו נקודת בלבול קלאסית. תקן ISO 14644-1:2015 מתמקד בספירת חלקיקים באוויר לפי גודל וריכוז. דרגות ה-GMP האירופיות (A, B, C, D) כוללות שכבה נוספת של שליטה תפעולית, מגבלות מיקרוביאליות ודרישות שימוש, ומבחינות בין מצב מנוחה (at rest) למצב פעולה (in operation).
ההבחנה הזו קריטית לבחירת הסיווג הנכון:
| פרמטר | סיווג ISO | דרגות GMP (A-D) |
|---|---|---|
| מוקד המדידה | ריכוז חלקיקים באוויר בלבד | חלקיקים, מגבלות מיקרוביאליות ושליטה תפעולית |
| מצבי מדידה | מנוחה או פעולה לפי הגדרה | חובה גם במנוחה וגם בפעולה |
| ניטור ביולוגי | אינו חלק מהתקן | נדרש, במיוחד בדרגות A/B |
| הקשר לתהליך | מדד סביבתי כללי | נגזר מאופי הפעילות התהליכית |
הכלל הפשוט, ככל שהמוצר חשוף יותר לסביבה ויכולת הניקוי בשלב הבא נמוכה יותר, דרגת הניקיון הנדרשת עולה. אסור להעתיק סיווג מפרויקט קודם, כי כל תהליך מכתיב את הדרגה שלו.
מה דרישות ה-HVAC הקריטיות?
מערכת ה-HVAC במפעל GMP אינה מערכת נוחות, היא מערכת איכות קריטית (Impact System). היא קובעת את כיווני זרימת האוויר, את מפלי הלחצים, את רמת הסינון ואת זמני התאוששות החדר מחריגות. אם היא לא יציבה, בדיקות ה-Qualification פשוט לא יעברו.
הדרישות המרכזיות: סינון באמצעות מסנני HEPA, שיעורי החלפות אוויר בשעה (ACH) שמותאמים לדרגת הניקיון, וזמני התאוששות מוגדרים אחרי חריגה מבוקרת. לצד אלה נדרש ניטור סביבתי רציף של חלקיקים, טמפרטורה, לחות ולחץ. לפי הנחיות WHO TRS 1010 Annex 8 בנושא HVAC למוצרים לא סטריליים, תכנון מערכת ה-HVAC הוא נדבך יסודי בהגנה על התהליך, וכל פשרה בו מתגלה מאוחר ובאופן יקר.
מה צריך להיכנס ל-Room Data Sheet כדי ש-HVAC ייסגר
ה-Room Data Sheet (RDS) הוא המסמך שבלעדיו מהנדס ה-HVAC לא יכול לסגור תכנון. הוא חייב לכלול לכל חדר, טמפרטורה ולחות יעד, סיווג ניקיון, לחץ יעד ומפל לחצים ביחס לחדרים סמוכים, ACH נדרש, תפוסת עובדים, עומסי חום מהציוד, ומצבי עבודה שונים כולל תרחיש פתיחת דלת. RDS חסר או משוער הוא הסיבה מספר אחת לכך שמערכת HVAC נרכשת עם קיבולת שלא תואמת את התנאים בפועל.
מה זה Pressure Cascade ואיך מתכננים אותו?
מפל לחצים (Pressure Cascade) הוא עקרון שבו אזור נקי נשמר בלחץ גבוה יותר מאזור פחות נקי, כך שהאוויר תמיד זורם מהנקי אל הפחות נקי ולא להפך. זו שכבת הגנה מרכזית מפני זיהום צולב.
ההחלטה המהותית היא כיוון המפל. לחץ חיובי מגן על המוצר, ומתאים לרוב הייצור הפרמצבטי. לחץ שלילי מגן על הסביבה ועל המפעיל, ומתאים לייצור חומרים פעילים חזקים או רעילים שאסור שידלפו החוצה. התכנון דורש תיאום בין חלוקת האזורים, אטימות המבנה, האיירלוקים ומצבי התפעול. המבחן האמיתי הוא לא הלחץ בחדר סגור, אלא מה קורה לקסקדה ברגע שדלת נפתחת ובזמן ההתאוששות שאחריה.

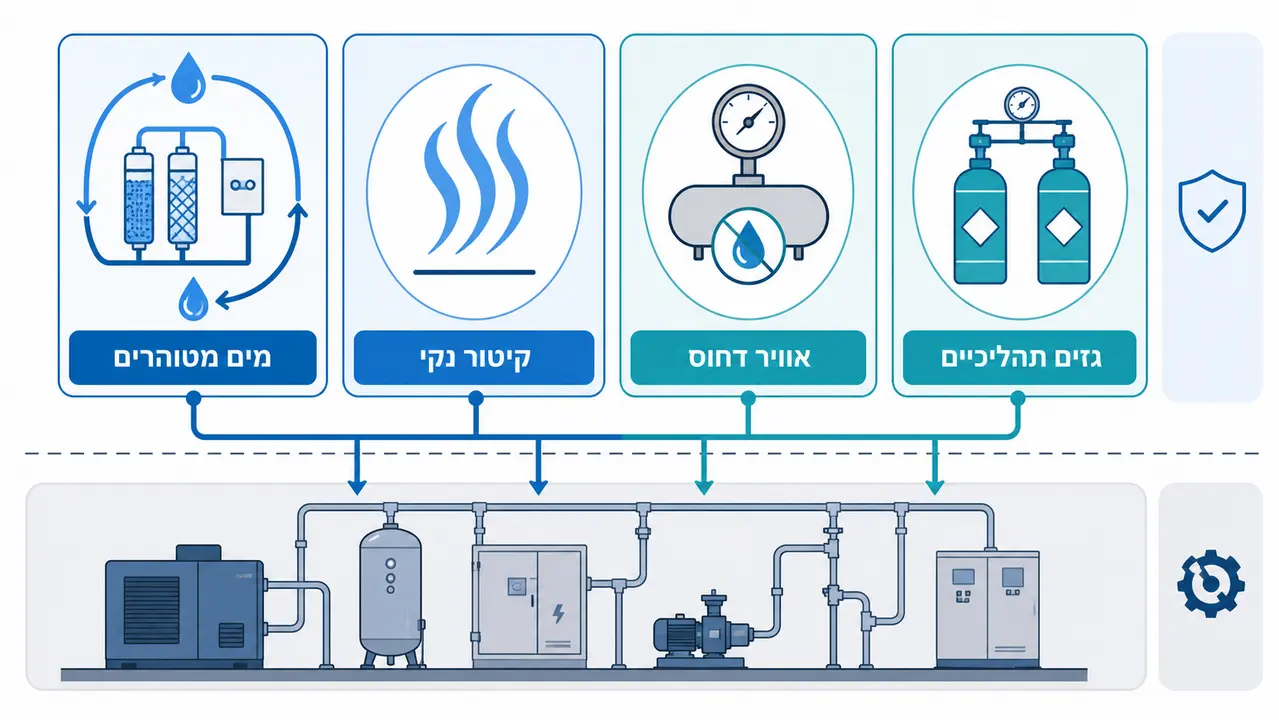

אילו תשתיות נקיות חייבים לשקול בתכנון?
התשתיות התהליכיות דורשות שטחים נרחבים בגלריות הטכניות, ולכן חייבים לתכנן אותן כבר בשלבי הקונספט והתכנון הבסיסי. אם משאירים אותן לסוף, מגלים שאין מקום לצנרת או לחדרי השירות.
Utilities נקיים כוללים מערכות מים מטוהרים ומים להזרקה (WFI), קיטור נקי לחיטוי, אוויר דחוס יבש ונטול שמן ברמה פרמצבטית, וגזים תהליכיים מיוחדים. כבר בשלב התכנון מחליטים על יתירות (N+1), על מיקום נקודות הצריכה, על תצורת הלולאות ועל אסטרטגיית הסניטציה. לפרטים מקצועיים מקיפים על מערכות מים, מומלץ לקרוא את WHO TRS 1033 Annex 3 בנושא מים לשימוש פרמצבטי. הפרדה נכונה בין הצד ה”נקי” לצד ה”טכני” של התשתיות היא מה שמאפשר תחזוקה בלי לחדור לאזורי הייצור.

מים מטוהרים, קיטור נקי ואוויר דחוס הם ליבת התשתיות התהליכיות
איך מתכננים ניקוזים ושיפועים שיעמדו ב-GMP?
הניקוזים והשיפועים הם פרט הנדסי שנראה שולי עד שהוא נכשל בביקורת. עקרון הליבה הוא מניעת הצטברות נוזלים ומים עומדים, שכן שלולית קטנה היא כר גידול למיקרואורגניזמים. תכנון הרצפות חייב לכלול שיפועים נכונים לכיוון נקודות הניקוז.
אנחנו מקפידים על ניקוזים סניטריים ותהליכיים מונעי ריחות וזיהום חוזר, בין היתר באמצעות Air gaps שמונעים זרימה הפוכה. החומרים והחיבורים חייבים להתאים לסביבת חיטוי חוזר בלי קורוזיה. ריכוך של הדרישות בתחום הזה מוביל לרטיבויות, לקורוזיה ולעומסי תחזוקה שמיתרגמים ישירות לסיכוני איכות, ולכן זה חלק בלתי נפרד מדרישות תכנון מפעל GMP.
איך משלבים אוטומציה כדי להיות Inspection Ready?
פילוסופיית הבקרה נקבעת כבר בשלב התכנון, לא אחרי שהמערכות מותקנות. מגדירים מראש את ארכיטקטורת הבקרה (DCS/BMS/EMS), את נקודות המדידה, את אסטרטגיית ההתרעות, את ה-Trend ואת ההרשאות לפי תפקיד.
הדרישה הקריטית היא Data Integrity לפי FDA 21 CFR Part 11. הרגולטור מצפה שכל נתון ניטור סביבתי יהיה מתועד, בלתי ניתן לשינוי בלתי מבוקר, ובר-מעקב. תכנון שלא מגדיר מראש מפות I/O, לוגיקת התראות ולוגיקה קריטית לתהליך יוצר מצב שבו המערכת עובדת אבל לא ניתן להוכיח שהיא עובדת נכון, וזה בדיוק מה שמפיל אודיטים. מוכנות לביקורת אינה שלב בסוף, היא החלטת תכנון מהיום הראשון.
מה זה DQ/IQ/OQ/PQ ואיך זה משפיע על התכנון?
שלבי ה-Qualification הם הקשר הבלתי נפרד בין התכנון לבין הוולידציה הסופית. DQ מאשר שהתכנון עונה על הדרישות, IQ מוודא התקנה נאותה מול השרטוטים, OQ בודק הפעלה נאותה בטווחי העבודה, ו-PQ מוכיח ביצועים עקביים לאורך זמן תחת עומסי עבודה אמיתיים.
הנקודה שרוב המתכננים מפספסים: אם לא מתכננים לנגישות בדיקה, לנקודות דיגום ולמצבי הפעלה מוגדרים, נוצרות השלמות מאוחרות יקרות. תכנון שתומך ב-Qualification מקצר משמעותית את שלב ה-CQV. לעומק על עקרונות הוולידציה, ניתן לעיין ב-WHO TRS 1019 Annex 3 בנושא ולידציה.
איך לתרגם את זה ל-Deliverables תכנוניים
הקשר הישיר בין תכנון לוולידציה מתבטא במסמכים: RDS מלא, רשימות ציוד, PI&D מפורט, פילוסופיית בקרה, ומטריצות עקיבות (Traceability) שמחברות כל דרישת URS לתכנון ולפרוטוקול הבדיקה שלה. כשהמסמכים האלה קוהרנטיים, אפשר להוציא לפועל פרוטוקולי IQ/OQ/PQ במהירות בלי לפגוש הפתעות מול הרגולטור.

תכנון שתומך בוולידציה מקצר את שלב ה-CQV
אילו החלטות חייבים להקפיא בכל שלב?
הדרך היעילה ביותר לנהל פרויקט GMP היא להבין מה חייב להיות “מוקפא” בכל שלב, אילו מסמכים יוצאים, ומה הסיכון אם לא מקפיאים בזמן. הטבלה הבאה היא מסמך העבודה שאנחנו משתמשים בו:
| שלב | החלטות להקפיא | מסמכי פלט | סיכון באי-הקפאה |
|---|---|---|---|
| Concept | Design Basis, קיבולות, זרימות עקרוניות | URS מאושר, PFD ראשוני, הערכת עלות וסיכונים | תכנון מחדש של Layout בשלבים יקרים |
| Basic Design | RDS, פילוסופיית HVAC, בחירת Utilities | RDS מלא, מפרטים למערכות קריטיות | HVAC שלא תואם את תנאי הייצור בפועל |
| Detailed Design | PI&D, ניתוב צנרת, מפרטי ציוד סופיים | סט תוכניות לביצוע, רשימות I/O | שינויי צנרת ופירוק קירות בשטח |
| Execution | תוכנית שלביות, תיאום קבלנים, FAT/SAT | תיעוד מבדקים, שרטוטי As-Built | עיכוב במסירת מערכות ל-CQV |
| CQV | פרוטוקול ולידציה, ביצוע ותיעוד | תיק ולידציה מלא (IQ/OQ/PQ) | דחיית אישור GMP ואי-עלייה לאוויר בזמן |
כמה זמן לוקח תכנון והקמה של מפעל GMP?
אין תשובה אחת, כי משך הפרויקט תלוי בהיקף. פרויקט Greenfield חדש שונה מהותית מ-Retrofit במבנה קיים. רמת הניקיון והסטריליות, מורכבות התשתיות הנקיות וזמינות הציוד הקריטי הם המשתנים המרכזיים.
הפרויקט נע מתכנון קונספטואלי, דרך תכנון מפורט והכנת מפרטי רכש, ביצוע, ועד בדיקות FAT/SAT ותהליכי הסמכה. קטגוריות מסוימות של ציוד הן Long Lead Items, כלומר זמן האספקה שלהן ארוך במיוחד. מערכות מים ל-WFI, יחידות טיפול אוויר גדולות וציוד תהליך ייעודי יכולים לדרוש חודשים רבים, והם לרוב יושבים על הנתיב הקריטי של הפרויקט. פרויקט מואץ מחייב הקפדה מוגברת על הקפאת תצורה ועל ניהול שינויים, אחרת המהירות הופכת לבזבוז.
כמה עולה תכנון מפעל GMP ומה משפיע על העלות?
מי שמנסה לתמחר מפעל GMP לפי מחיר למטר רבוע יטעה בגדול. העלות מושפעת הרבה יותר ממורכבות רגולטורית, תהליכית ותשתיתית מאשר משטח בלבד.
הגורמים המרכזיים: רמת הניקיון (סיווג מחמיר יותר משמעו יותר סינון, יותר החלפות אוויר ויותר אנרגיה), מורכבות התשתיות הנקיות ורמת היתירות שלהן, רמת האוטומציה, ציוד התהליך, ודרישות הניטור הסביבתי. בפרויקט Retrofit מתווספת עלות ההתמודדות עם מבנה קיים ועם מגבלותיו. אנחנו פועלים במודל של הצעת מחיר מותאמת פרויקט, כי כל מתקן הוא סיפור אחר, ולכן אנחנו מזמינים אתכם לקבל הצעת מחיר על בסיס אפיון אמיתי ולא הערכת שוק גנרית.
מה הטעויות הכי יקרות (ואיך מונעים אותן)?
הטעות הכי יקרה מכולן: להתחיל בנייה פיזית או רכש ציוד לפני שה-URS וה-RDS אושרו על ידי כל השותפים, כולל QA ורגולציה. אחריה מגיעות טעויות קלאסיות שראינו יותר מפעם אחת: מפלי לחצים שגויים שגורמים לקריסת קסקדה בפתיחת דלת, זרימה מצטלבת של עובדים ופסולת שמכשילה את אישור ה-GMP, וחוסר גישה לתחזוקה לציוד קריטי שמאלץ השבתות ייצור יקרות.
דרך המניעה היא שיטתית: סקירות תכנון רב-תחומיות (Design Reviews) שבהן אדריכלות, HVAC, אוטומציה ותהליך יושבים יחד, הערכת סיכונים (Risk Assessment) מובנית, הקפאת החלטות ליבה מוקדם ככל האפשר, וניהול שינויים קפדני. מניעת זיהום צולב אינה תוצאה של מזל, אלא של תכנון שנבדק מכל הזוויות לפני שיצקו בטון.
איך מתכננים Retrofit בלי לעצור פעילות?
שדרוג מתקן קיים (Retrofit) הוא אחד האתגרים המורכבים ביותר, כי צריך לבנות ולהריץ מבלי לפגוע בייצור הפעיל. מתחילים בסקר מצב קיים מדוקדק, שממפה את התשתיות והמגבלות, ולפיו מגדירים שלבי ביצוע ובידוד.
העקרונות המרכזיים: הגנה מוחלטת על אזורים פעילים מפני אבק וזיהום בנייה, לרוב באמצעות מחיצות זמניות ומפלי לחצים ייעודיים, מסלולי לוגיסטיקה זמניים לחומר ולפסולת, ותכנון Qualification הדרגתי לפי שלבים. שלביות נכונה מאפשרת מסירות מדורגות של חדרים, כך שהמתקן ממשיך לתפקד בעוד חלקים ממנו משודרגים. אם אתם מתכננים גם Scale-up עתידי, זה הזמן להשאיר עתודות בתשתיות ובזרימות, כדי שההרחבה הבאה לא תשבור את מה שבניתם.
איך בוחרים שותף לתכנון והקמה?
הקריטריון המרכזי הוא היכולת להוביל מקצה לקצה. חברה שיודעת לשרטט קירות אבל לא מבינה בוולידציה תשאיר אתכם עם פערים שיתגלו רק בביקורת. חפשו ניסיון מוכח בעבודה תחת FDA, EMA ומשרד הבריאות, ויכולת לספק תיעוד שמתחבר ישירות ל-CQV.
אנחנו בביופרמקס עובדים במודל Turnkey מקצה לקצה, עם כל הדיסציפלינות ההנדסיות תחת קורת גג אחת: תכנון, הקמה, בקרה, Commissioning וולידציה. הערך של זה הוא שאין נקודות תפר שבהן אחריות נופלת בין הכיסאות. חברה שמבינה את כל השרשרת, מ-URS ו-BOD ועד תיק הוולידציה הסופי, היא שותף שמקצר את הדרך מ-Lab ל-Scale ומבטיח שהמתקן יעבור Qualification בפעם הראשונה.
סיכום ומה הצעד הבא
תכנון מפעל GMP מוצלח נבנה על רצף החלטות מוקפאות בזמן הנכון: Design Basis רגולטורי ברור, URS ו-RDS מדויקים, זרימות חד-כיווניות, HVAC שנסגר על נתונים אמיתיים, ותכנון שתומך ב-Qualification מהיום הראשון. כל שינוי שנדחה לשלב מאוחר עולה בצורה מעריכית, ולכן ההשקעה בשלבי הקונספט והתכנון הבסיסי היא ההשקעה הכי משתלמת בכל הפרויקט.
הצעד הראשון הנכון הוא שיחת אפיון קצרה שמגדירה את המוצר, התהליך, שווקי היעד, הקיבולות וסיכוני האיכות. ממנה נגזר Design Basis ותכנית תכנון שעומדת בביקורת ולא רק נראית טוב על הנייר. אם אתם לקראת הקמה או שדרוג של מתקן, דברו איתנו לסקר היתכנות ראשוני בטלפון 072-391-0742, ונעזור לכם להתחיל נכון.
מוצרים נוספים שכדאי להכיר
שאלות נפוצות
תכנון נכון של מפעל GMP הוא תהליך של החלטות מוקפאות בזמן, לא מסמך אחד שנחתם בסוף. ככל שהצוות שלכם מגיע מוקדם יותר עם דרישות ברורות, כך הדרך אל האישור הרגולטורי קצרה ובטוחה יותר. אנחנו כאן ללוות אתכם בכל שלב, מהקונספט ועד תיק הוולידציה המלא.
