מתקן ייצור תרופות ברמת GMP, תכנון תואם דרישות FDA
מנהל אתר ייצור מקבל טלפון: פקח FDA נמצא בשער. חמש דקות אחר כך מישהו רץ לבדוק אם יומן האוטוקלב חתום עד אתמול, ומישהו אחר מנסה להיזכר אם ה-Change Control על שדרוג ה-PLC נסגר או נשאר פתוח כבר ארבעה חודשים. זה בדיוק הרגע שבו מתגלה האמת: מוכנות לביקורת אינה פעולה, היא מצב.
אנחנו בביופרמקס מלווים הקמות ושדרוגים של מתקני ייצור כבר למעלה מארבעה עשורים, ובכל פרויקט חוזר אותו דפוס. אתרים שנכשלים בביקורת לא נכשלים בגלל שלא הכירו את התקנה. הם נכשלים כי התכנון ההנדסי לא תמך מלכתחילה במה שהתקנה דורשת, והפער נסגר אחר כך בנהלים, בהדרכות ובתפילות.
המאמר הזה לא מתרגם את 21 CFR Part 211 מילה במילה. הוא מתרגם אותו לשפה של תוכניות, מפלי לחץ, פרוטוקולי כשירות ותיקי אצווה. בשפה שבה מהנדס תהליך ומנהל איכות באמת מדברים.
עיקרי הדברים
- ההבדל בין 21 CFR Part 210 ל-Part 211 ואיך זה משפיע על נהלים בפועל
- דרישות הנדסיות למבנה, לזרימות, ל-HVAC ולתשתיות קריטיות
- מה נדרש מציוד ייצור מבחינת חומרים, ניקיון, כיול ותחזוקה
- עקרונות Data Integrity ו-ALCOA+ במערכות ממוחשבות
- ייצור אספטי, סיווגי חדרים נקיים ותהליך הולידציה מקצה לקצה
- כיצד מתנהל מסלול ניהול שינוי ומה חשוב להכין לקראת ביקורת FDA
תוכן עניינים
- מה הן דרישות FDA למפעל תרופות בקיצור ומה חייבים לדעת בתכנון מתקן?
- מה ההבדל בין 21 CFR Part 210 ל-Part 211 וכיצד הם מגדירים תקני FDA למפעלים לפי תקן?
- אילו דרישות הנדסיות קיימות עבור מבנה המפעל והפרדת אזורים?
- איך דרישות FDA באות לידי ביטוי במפעלים עם קווי ייצור מורכבים?
- מהן הדרישות מציוד הייצור, התחזוקה והכיול?
- כיצד נדרש לנהל את מערכת האיכות וניהול הסיכונים במפעל?
- מה כוללות דרישות Data Integrity ומערכות ממוחשבות?
- מהן הדרישות הייחודיות לייצור אספטי וחדרים נקיים?
- כיצד מבוצע תהליך הולידציה וה-Qualification במפעל?
- השוואת מרכיבי מפתח בדרישות cGMP ואופן יישומם במפעל
- מציאות מול תכנון: מסלול ניהול שינוי במפעל פעיל
- איך מתכוננים לביקורת FDA במפעל תרופות?
- שאלות נפוצות על דרישות FDA למפעל תרופות
- צ’ק-ליסט: שלבים קריטיים להקמה או שדרוג מפעל תואם FDA
מוצרים נבחרים
מה הן דרישות FDA למפעל תרופות בקיצור ומה חייבים לדעת בתכנון מתקן?
דרישות FDA למפעל תרופות נשענות על כללי cGMP, ראשי תיבות של Current Good Manufacturing Practice. אלה דרישות המינימום המחייבות לתכנון המתקן, לציוד, לתהליכים, לכוח האדם ולתיעוד. מינימום, לא אופטימום. הרגולטור מגדיר את הרצפה שממנה מתחיל הדיון.
המילה Current היא זו שמפילה אתרים ותיקים. תקן שהתקבל בשנת 2004 אינו בהכרח מספיק ב-2025, גם אם התקנה עצמה לא שונתה. אם התעשייה עברה למערכות סגורות, לחיישני ניטור רציף או לניתוח נתונים ממוחשב, ואצלכם עדיין רושמים ערכים במחברת, הפער הזה יעלה בביקורת. תקני FDA למפעלים מודדים אתכם מול הפרקטיקה המקובלת היום.
נוח לחלק את המפעל לשלוש זרועות: תשתיות והנדסה (Facility & Utilities), תהליך וציוד (Process & Equipment), ומערכת איכות ותיעוד (Quality System & Documentation). כשל באחת מהן שולח גלים לשתיים האחרות.
כאשר ניגשים לפרויקט של תכנון ובניית מתקני ייצור תרופות, יש להבטיח שהקונספט ההנדסי מותאם מלכתחילה לציפיות הרגולטור. בישראל, יחידת הפיקוח על תנאי ייצור נאותים במשרד הבריאות מבצעת ביקורות מקבילות באותה רוח.
מה ההבדל בין 21 CFR Part 210 ל-Part 211 וכיצד הם מגדירים תקני FDA למפעלים לפי תקן?
שני החלקים לא שקולים בנפח ולא בהשפעה על היומיום.
Part 210 הוא המסגרת: הגדרות, תחולה, ומעמד התקנות. בפועל תקראו אותו פעם אחת ותחזרו אליו רק כשמתעוררת מחלוקת על תחולה. Part 211 הוא המסמך שאתם חיים לפיו. הוא עוסק בתרופות מוגמרות (Finished Pharmaceuticals) ומפרט כמעט כל היבט תפעולי.
שלושה תתי-סעיפים שראוי להכיר בעל פה: Subpart C העוסק במבנים ומתקנים (Buildings and Facilities), Subpart D העוסק בציוד (Equipment), ו-Subpart J העוסק ברשומות ודוחות (Records and Reports). Subpart C יקבע את פריסת החדרים שלכם עוד לפני שהאדריכל שרטט קו. Subpart J יקבע כמה שנים תשמרו את תיקי האצווה ובאיזה פורמט.
הערה מעשית: כשפקח כותב תצפית, הוא כמעט תמיד מצטט סעיף מ-Part 211. תקני FDA למפעלים בתעשיית הפארמה נבדקים דרך העדשה הזו, ולכן שווה למפות את הנהלים הפנימיים שלכם מול הסעיפים כבר בשלב כתיבתם.
אילו דרישות הנדסיות קיימות עבור מבנה המפעל והפרדת אזורים?
הטעות הנפוצה ביותר שאנחנו רואים: מתכננים קודם את מיקומי הציוד, ורק אחר כך שואלים איך חומר גלם מגיע אליו ואיך פסולת יוצאת. זה הפוך.
תכנון זרימות (Flow Philosophy) קודם לכול. חומרי גלם, תוצרת ביניים, תוצרת גמורה, פסולת, כלים מלוכלכים, כלים נקיים ואנשים. שישה זרמים לפחות, וכל הצטלבות ביניהם היא סיכון לזיהום הצלבות שתידרשו להצדיק. זרימה חד-כיוונית עולה יותר בשטח בנוי, וחוסכת שנים של הצדקות בביקורות.
מערכות HVAC הן הזרוע השנייה. דרישות תקני FDA למפעלים כוללות מפלי לחץ מוגדרים בין אזורים בסיווגים שונים (בדרך כלל 10 עד 15 פסקל בין דרגות סמוכות), סינון HEPA בכניסת האוויר לאזורים נקיים, ומספר החלפות אוויר לשעה שנגזר מהסיווג ומעומס החלקיקים בתהליך. חדר בסיווג Grade C לא יעמוד בהתאוששות חלקיקים סבירה עם 20 החלפות בשעה.
תשתיות קריטיות סוגרות את התמונה: מים מטוהרים (PW), מים להזרקה (WFI), קיטור נקי וגזים. לולאות הפצה עם מהירות זרימה מספקת, ללא נקודות מתות, עם נקודות דיגום מתוכננות. ועדת הפירושים למערכות גזים רפואיים מדגימה היטב את הגישה הרגולטורית לתכנון, קבלה ואחזקה של מערכות כאלה.
איך דרישות FDA באות לידי ביטוי במפעלים עם קווי ייצור מורכבים?

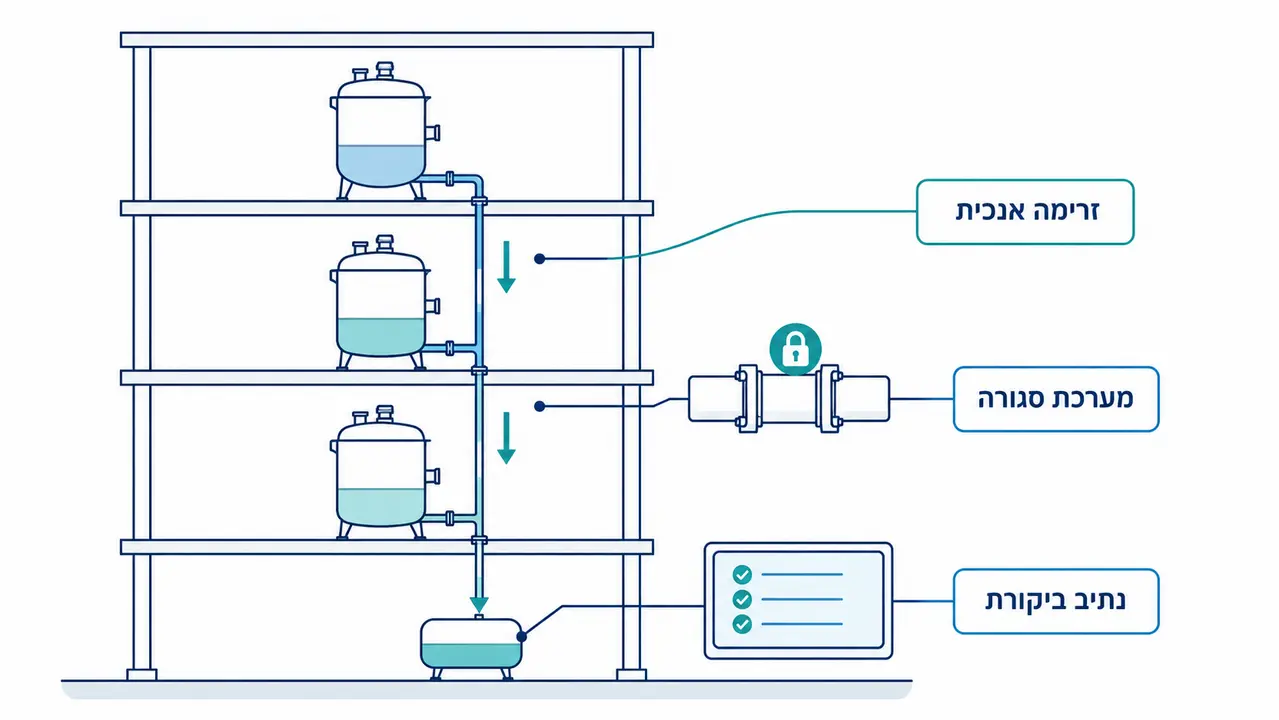

בבלוק ייצור רטוב לחומרים פעילים (API) בן ארבע קומות, כוח הכבידה הוא שותף לתכנון. זרימה אנכית מצמצמת שאיבות, מצמצמת חיבורים, ומצמצמת בהתאם את מספר הנקודות שבהן מוצר יכול להיחשף לסביבה.
כאן דרישות FDA למפעל תרופות מתורגמות להחלטות הנדסיות מאוד קונקרטיות. כמה מגעי יד אדם יש בתהליך? כל אחד מהם הוא נקודת סיכון וגם נקודת תיעוד. במערכת סגורה עם העברות מבוקרות, המפעיל מאשר פעולה במסך במקום לפתוח מכסה ולשקול ידנית.
אוטומציה מלאה משנה גם את אופי הביקורת. הפקח כבר לא שואל את המפעיל מה הוא עשה, הוא מבקש לראות את מתכון האצווה במערכת ואת ה-Audit Trail שמתעד כל סטייה מהמתכון. תקני FDA למפעלים בתעשיית הפארמה מתייחסים לשני העולמות בנשימה אחת.
כפי שניתן לראות במגוון פרויקטים להקמת מתקני ייצור, שילוב של תכנון אנכי, קווי תגובה ייעודיים ואוטומציה מקצה לקצה מאפשר לעמוד בסטנדרטים המחמירים גם בייצור רב-מוצרי, שבו הסיכון לזיהום צולב הוא הגבוה ביותר.

קו ייצור אנכי עם אוטומציה מקצה לקצה במתקן ביו-פרמצבטי
מהן הדרישות מציוד הייצור, התחזוקה והכיול?
שלוש מילים מ-Part 211 קובעות את כל בחירת החומרים: לא מגיב, לא מוסיף, לא סופג. משטח שבא במגע עם המוצר אסור לו להשפיע על הרכבו.
בפועל זה מתורגם לנירוסטה 316L עם גימור פנימי מוגדר (לרוב Ra נמוך מ-0.5 מיקרון בציוד ביולוגי), לאטמים מסוג EPDM או PTFE תואמי USP Class VI, ולסגסוגות מיוחדות בתהליכים אגרסיביים כימית. גימור גס יותר אינו פסול אוטומטית, אבל תצטרכו להוכיח בוולידציית ניקיון שאתם מסירים ממנו שאריות באופן עקבי.
תכנון לניקיון (Cleanability) הוא הפרמטר שהכי קל להתפשר עליו ברכש והכי יקר לתקן אחר כך. ציוד שמיועד ל-CIP חייב ניקוז מלא בשיפוע, כיסוי מלא של כדורי השטיפה, וללא מלכודות נוזל. ציוד ל-SIP חייב לעמוד בלחץ ובטמפרטורה של קיטור רווי, עם ניקוז קונדנסט ופתחי אוורור נכונים.
תקני FDA למפעלים לפי תקן דורשים תוכנית תחזוקה מונעת ותוכנית כיול מתועדות. חיישן טמפרטורה בליאופיליזטור, מתמר לחץ באוטוקלב, תא שקילה. לכל אחד תדירות כיול, טווח, קריטריון קבלה, ותיעוד של מה קרה כשנמצא סטוי מהטווח (כולל הערכת השפעה על אצוות שיוצרו מאז הכיול הקודם).
כיצד נדרש לנהל את מערכת האיכות וניהול הסיכונים במפעל?
יחידת האיכות חייבת להיות עצמאית מהייצור. לא “מתואמת”, לא “בשיתוף פעולה”. עצמאית, עם קו דיווח שאינו עובר דרך מי שאחראי על עמידה ביעדי תפוקה.
המשמעות המעשית: ההחלטה לשחרר אצווה, לפסול חומר גלם או להשהות תהליך שייכת ל-QA בלבד. אם מנהל הייצור יכול להשפיע על ההחלטה הזו, יש לכם בעיה מבנית שאף נוהל לא יכסה.
שלושה תהליכי ליבה מרכיבים את מערכת האיכות: ניהול חריגות וסטיות (Deviations), ניהול פעולות מתקנות ומונעות (CAPA), וניהול שינויים (Change Control). כל אחד מהם ייבדק בביקורת, ולרוב באמצעות דגימה של מקרים אמיתיים.
נקודת הכשל השכיחה היא עומק החקירה. “טעות אנוש” אינה סיבת שורש. היא תיאור של סימפטום. חקירה שעומדת בדרישות תקני FDA למפעלים תשאל למה הטעות התאפשרה: האם הנוהל היה עמום, האם המסך אפשר הזנת ערך שגוי, האם ההדרכה כיסתה את התרחיש. בנוסף, חובה להעריך את ההשפעה על אצוות אחרות ועל מוצרים אחרים שיוצרו באותו ציוד. נוהל EX-012 של משרד הבריאות מפרט ציפיות דומות לחקירות חריגות ולוולידציה בתכשירים ניסיוניים.
מה כוללות דרישות Data Integrity ומערכות ממוחשבות?
מספר מוקלד ידנית לגיליון אלקטרוני, בלי הגנה על התאים ובלי גרסאות, הוא נתון שאי אפשר להגן עליו בביקורת. זו לא הערכה, זו מסקנה שחוזרת בכל דוח 483 שעוסק בשלמות נתונים.
עקרונות ALCOA+ הם המסגרת: הנתון חייב להיות ניתן לייחוס לאדם ספציפי (Attributable), קריא (Legible), בו-זמני לפעולה (Contemporaneous), מקורי (Original) ומדויק (Accurate). התוספות שאחרי הפלוס מוסיפות שלמות, עקביות, זמינות ועמידות לאורך תקופת השמירה.
ה-Audit Trail הוא הלב הטכני. מנגנון שאינו ניתן לעריכה או לכיבוי על ידי משתמש, שמתעד כל יצירה, שינוי ומחיקה של נתון, עם חותמת זמן וזהות מבצע. חשוב לא פחות: מישהו צריך לסקור אותו בפועל. Audit Trail שאיש אינו קורא הוא ראיה לכך שיש לכם יכולת, לא שיש לכם שליטה. מסמכי משרד הבריאות בנושא ניטור לוגים מגדירים ציפיות דומות בסביבות ממוחשבות.
בקרת הרשאות סוגרת את הפינה: אין סיסמאות משותפות, אין חשבון “מפעיל” גנרי, והפרדה ברורה בין הרשאות תפעול להרשאות ניהול מערכת. יישום נכון של מערכות תוכנה ובקרה בתעשיית התרופות מטפל בכל אלה כבר בשלב האפיון, לא כתיקון בדיעבד.
מהן הדרישות הייחודיות לייצור אספטי וחדרים נקיים?
שאלה ראשונה שהרגולטור ישאל על מוצר סטרילי: למה לא עיקור סופי? אם המוצר עמיד לחום, עיקור סופי במיכל הסופי הוא הדרך הבטוחה, ותהליך אספטי יידרש להצדקה מבוססת יציבות.

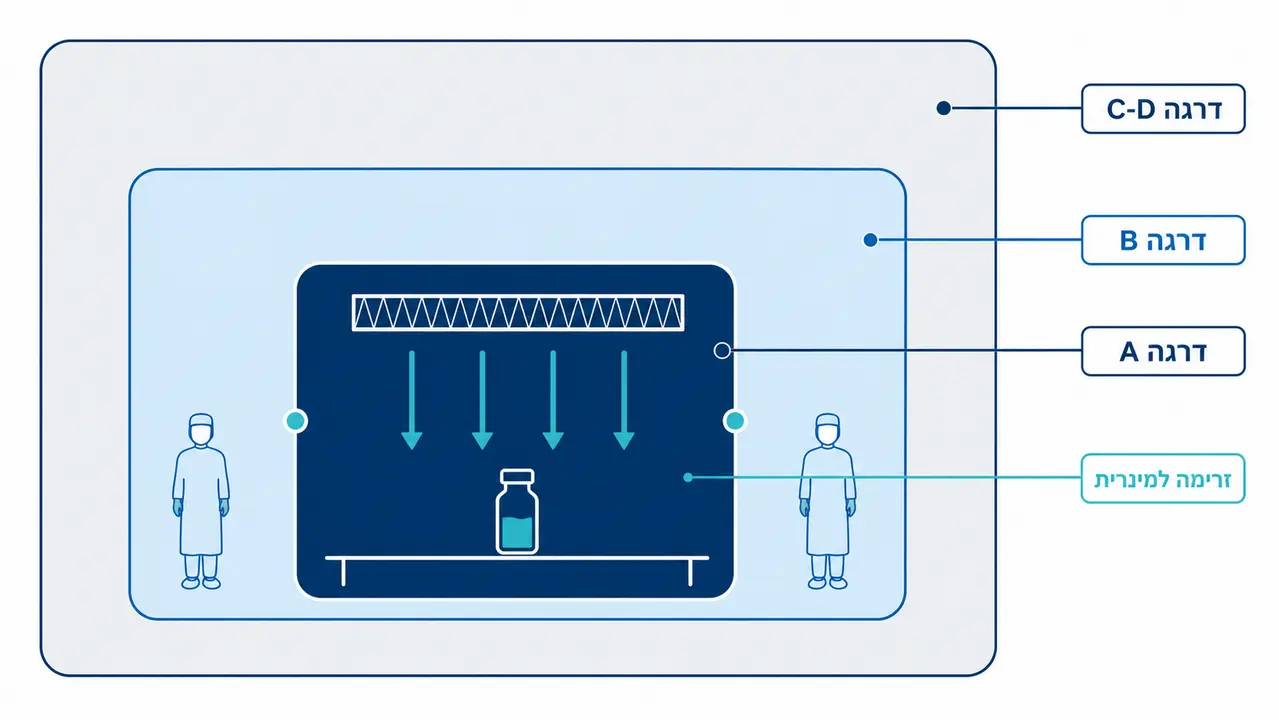

בתהליך אספטי, סיווג החדרים הוא שלד התכנון. Grade A (מקביל ל-ISO 5) באזור החשיפה הישירה של המוצר, תחת זרימה למינרית חד-כיוונית. Grade B סביבו כאזור רקע לתהליכים ידניים. Grade C ו-D לשלבי הכנה. בקו עם מבודדים (Isolators) הרקע יכול להיות נמוך יותר, וזו בדיוק אחת ההחלטות שמשפיעות על שטח החדרים הנקיים ועל עלות ה-HVAC לשנים קדימה.
תוכנית ניטור סביבתי אינה רשימת נקודות. היא מסמך שמסביר למה נבחרה כל נקודה, על בסיס הערכת סיכון לתהליך: דיגום אוויר פעיל ופסיבי, טביעות אצבע כפפה, משטחים קריטיים, וניטור חלקיקים רציף באזורי Grade A. הערך האמיתי נמצא בניתוח המגמות, לא בתוצאה הבודדת.
הסמכת גאונינג לצוות היא דרישה נפרדת. הלבשה מפוקחת, דיגום מיקרוביאלי מהחליפה בסיום, וחידוש תקופתי. עובד ללא הסמכה תקפה שנכנס ל-Grade B הוא תצפית ודאית. הנחיות משרד הבריאות לטיפול בתכשירים ציטוטוקסיים ממחישות את חשיבות המתכנן בעל הכשרה בתכנון חדרים נקיים ומפלי לחץ.

אזור מילוי אספטי בסיווג Grade A עם זרימה למינרית חד-כיוונית
כיצד מבוצע תהליך הולידציה וה-Qualification במפעל?
ולידציה לא מתחילה בהתקנה. היא מתחילה במסמך ה-URS, לפעמים שנתיים לפני שהציוד מגיע לאתר.
מודל ה-V מסדר את הלוגיקה: בצד היורד נמצאים מסמכי הדרישות (URS, מפרט פונקציונלי, מפרט תכן), ובצד העולה נמצאות הבדיקות שמאמתות כל אחד מהם. כל דרישה ב-URS חייבת שורה מקבילה בפרוטוקול בדיקה. אם אין, הדרישה הייתה מיותרת או שהבדיקה חסרה.
שלושת שלבי הכשירות: IQ מאמת שההתקנה תואמת למפרטים (חומרים, סימונים, תעודות חומר, מיקומים). OQ מאמת תפקוד בגבולות הטווח, כולל תרחישי כשל, אזעקות והתאוששות מהפסקת חשמל. PQ מאמת ביצועים עקביים בתנאי עבודה אמיתיים, עם המוצר או עם דמה מייצג.
ולידציית תהליך פועלת בשלושה שלבים מקבילים: Process Design שמבוסס על נתוני פיתוח, Process Qualification שמוכיח יכולת בקנה מידה מסחרי, ו-Continued Process Verification שממשיך לנטר לאורך חיי המוצר. תקני FDA למפעלים לפי תקן אינם מסתפקים באירוע חד-פעמי.
ולידציית ניקיון היא פרק בפני עצמו: חישוב MACO על בסיס ערכי ADE או PDE, בחירת מוצר גרוע ביותר, שיטת דיגום (Swab או Rinse) עם הוכחת אחזור, ושיטה אנליטית רגישה מספיק לגבול המחושב.
השוואת מרכיבי מפתח בדרישות cGMP ואופן יישומם במפעל
הטבלה הבאה ממפה את מה שהרגולטור מחפש בפועל מול התוצר שהמפעל צריך להיות מסוגל להציג תוך דקות.
| תחום בדרישות ה-FDA | מה הרגולטור מחפש בביקורת? | תוצר נדרש במפעל |
|---|---|---|
| מבנה ותשתיות | זרימות חד-כיווניות, מניעת זיהום הצלבות, הפרדת לחצים | תוכניות זרימה, נהלי ניקוי אזורים, דוחות הגדרת HVAC |
| ציוד היקפי וייצור | חומרי מבנה מתאימים, ניקיון מוכח, כיול מתועד | תיקי ולידציה IQ/OQ/PQ, לוג-בוק ציוד, תוכנית PM וכיול |
| מערכת ממוחשבת | הגנה על נתונים, הרשאות גישה, נתיב ביקורת | ולידציית תוכנה CSV, נהלי גיבוי ושחזור, סקירת ALCOA+ |
| מעבדת QC | שיטות בדיקה מאומתות, ניהול חריגות מעבדה OOS | דוחות ולידציה לשיטות אנליטיות, תחקירי OOS מתועדים |
| תיעוד ואצוות | עקיבות מלאה, שחזור מדויק של כל שלב בייצור | תיק אצווה מאושר, יומני תפעול מלאים |
| איכות וסטיות | ניתוח סיבת שורש, פעולות מתקנות אפקטיביות | דוחות חקירת סטיות, תוכנית CAPA ומעקב אפקטיביות |
דרישות FDA למפעל תרופות נבחנות דרך העמודה השלישית. תקני FDA למפעלים אינם נמדדים בכוונות, אלא במסמכים שאתם מסוגלים להוציא מהמדף.
מציאות מול תכנון: מסלול ניהול שינוי במפעל פעיל
שינוי קטן לכאורה, החלפת יצרן פילטר בקו מילוי, יכול לגרור מחדש ולידציית סינון, בדיקת תאימות חומרים, ועדכון תיק הרישום. לכן קיים מסלול מסודר.
השלב הראשון הוא יוזמת השינוי: בקשה מפורטת שמתארת את המצב הקיים, המצב המבוקש והנימוק. השלב השני הוא הערכת סיכונים איכותית שבוחנת השפעה על המוצר, על ולידציות קיימות ועל התחייבויות רגולטוריות. השלב השלישי הוא אישור יחידת האיכות, שגם מגדירה את רשימת המשימות הנדרשות.
מכאן עוברים לביצוע ההנדסי לפי תוכנית עבודה מאושרת, ולאחריו לבדיקות ולוולידציה חוזרת בהיקף שנגזר מהערכת הסיכון. השלב השישי הוא עדכון תיעוד: נהלים, שרטוטים, מתכוני אצווה והדרכות לצוות. השלב האחרון הוא סגירה, כולל הערכה תקופתית שמוכיחה שהשינוי אכן עשה את מה שהובטח.
דרישות תקני FDA למפעלים מתמקדות בעיקר בשני קצוות המסלול: האם הערכת הסיכון הייתה מנומקת, והאם הסגירה כללה הוכחת אפקטיביות. אמצע התהליך כמעט תמיד מתועד היטב. הקצוות פחות.
איך מתכוננים לביקורת FDA במפעל תרופות?
הכלל הראשון: אין “הכנות לביקורת”. יש מפעל שנמצא במצב שליטה ומפעל שלא, וההבדל מתגלה תוך שעתיים.

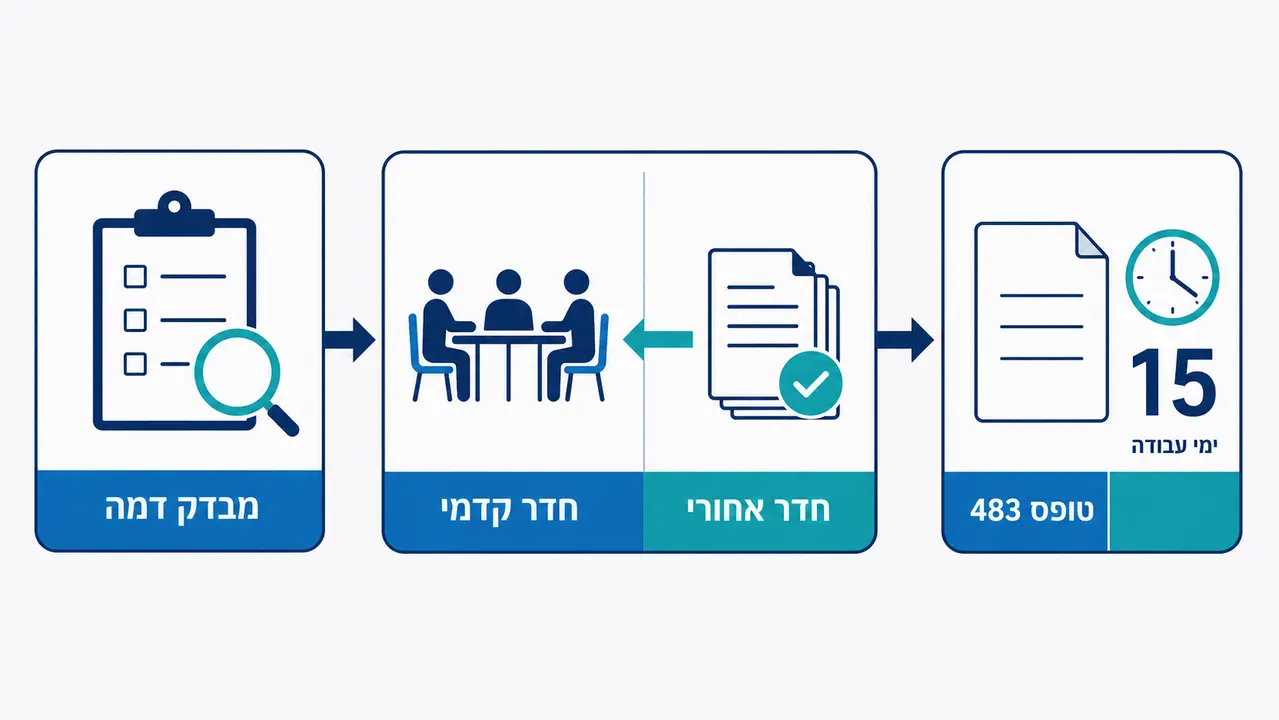

מבדקי דמה (Mock Inspections) הם הכלי היעיל ביותר שאנחנו מכירים. גורם חיצוני או צוות פנימי בלתי תלוי מבצע ביקורת בסגנון FDA, כולל סיור באתר, בקשות מסמכים ותשאול מפעילים בעמדה. התוצאות תמיד מפתיעות, ולרוב הבעיה אינה במסמך אלא ביכולת של הצוות להסביר אותו.
בזמן הביקורת עצמה, מבנה החדר הקדמי והחדר האחורי מכריע. בחדר הקדמי יושבים המלווה, רושם ומומחה מקצועי לנושא הנדון. החדר האחורי מאתר מסמכים, מסמן אותם, בודק שהם הגרסה הנכונה, ורק אז מעביר. מסמך שמגיע לפקח מכיל מידע שאי אפשר להחזיר.
בסיום, אם נצפו ליקויים, תקבלו טופס FDA 483 עם רשימת תצפיות. המענה נדרש תוך 15 ימי עבודה כדי להיכלל בשיקולי הסקירה: תשובה עובדתית, ללא התגוננות, עם CAPA ולוחות זמנים ריאליים לכל תצפית. תשובה שמבטיחה לוח זמנים שלא תעמדו בו גרועה מתשובה שמבקשת יותר זמן. תקני FDA למפעלים בתעשיית הפארמה נבחנים גם באמינות המענה.

חדר בקרה ותיעוד לקראת ביקורת רגולטורית במתקן ייצור
שאלות נפוצות על דרישות FDA למפעל תרופות
צ’ק-ליסט: שלבים קריטיים להקמה או שדרוג מפעל תואם FDA
סדר הפעולות הזה נבנה מפרויקטים אמיתיים, והוא מתייחס לדרישות FDA למפעל תרופות כאל קלט תכנוני ולא כאל מבחן בסוף.
גבשו תפיסת הפעלה וכתבו URS מפורט שכולל דרישות איכות ורגולציה, לא רק דרישות תפוקה. תכננו את המבנה מסביב לזרימות ולמניעת זיהום הצלבות. אפיינו HVAC ותשתיות נקיות (PW, WFI, קיטור נקי) לפי סיווגי החדרים והתהליך. בחרו ציוד עם יכולות CIP ו-SIP ועם מערכת בקרה תואמת 21 CFR Part 11.
במקביל, בססו יחידת איכות עצמאית וכתבו מערך SOP מלא לפני תחילת ההפעלה, לא אחריה. בצעו שלבי כשירות מלאים לציוד ולמערכות, ואז ולידציה לתהליך הייצור ולתהליכי הניקיון. לסיום, הריצו מבדק דמה שיחשוף את הפערים לפני שהפקח יעשה זאת. תקני FDA למפעלים לפי תקן נבחנים בשלמות השרשרת הזו.
בביופרמקס אנחנו מספקים פתרון Turnkey מקצה לקצה, עם כל הדיסציפלינות ההנדסיות תחת קורת גג אחת: תכנון קונספט, הנדסה מפורטת, הקמה, מערכות בקרה, Commissioning וולידציה. אם אתם בשלב אפיון של מתקן חדש או שדרוג קו קיים, נשמח לבחון איתכם את הקלטים ולסייע בבחירת התצורה הנכונה לתהליך שלכם. התקשרו 072-391-0742 לקבלת הצעה מותאמת.
מוצרים נוספים שכדאי להכיר
מוכנות לביקורת FDA נבנית שלב אחר שלב, מהתכנון ההנדסי הראשוני ועד למסמך ה-CAPA האחרון. ליווי מקצועי לאורך כל השרשרת הזו הוא מה שמבדיל בין מפעל שמתמודד עם ביקורת בבטחון לבין מפעל שמופתע ממנה.
