קו מילוי אספטי בסביבת Grade A, מהתחנות המחייבות ביותר בייצור פרמצבטי
אצווה של ויאלים מלאים בחלבון רקומביננטי, שווי כמה מאות אלפי דולרים, נפסלת בגלל גידול מיקרוביאלי בודד ביחידה אחת בסימולציית תהליך. לא בגלל מכונה שנכשלה, אלא בגלל שמפעיל נאלץ להכניס יד לאזור הקריטי כדי לשחרר פקק שנתקע במסילה שתוכנה ללא נגישות סבירה.
זה בדיוק הפער שאנחנו רואים בפרויקטים שמגיעים אלינו. ההחלטה נתפסת כרכש של מכונת מילוי, בזמן שבפועל מדובר בהחלטה על מעטפת שלמה של מחסום, זרימות אוויר, נהלי התערבות ותיק ולידציה. במאמר הזה נפרק את ההחלטה לשכבות שבהן היא נפלת או מצליחה בשדה, בשפה שמשמשת גם את ההנדסה וגם את ה-QA.
עיקרי הדברים
- ההבדל המהותי בין מילוי אספטי למילוי סטרילי עם עיקור סופי
- סיווגי החדרים Grade A עד D והדרישות בפועל בכל אזור
- ההבדל התפעולי בין RABS לאיזולטור, כולל טבלת השוואה
- תפקיד ה-First Air, ההתערבויות המסוכנות ומבחן ה-APS
- מסמכי הפרויקט הנדרשים מ-URS ועד PQ ולוחות זמנים ריאליים
- טעויות רכש נפוצות ושאלות חובה לפני בחירת ספק
תוכן עניינים
- מהו קו מילוי אספטי (Aseptic Filling Line)?
- למה צריך קו מילוי אספטי תרופות בתעשיית הפארמה דווקא?
- מה ההבדל בין מילוי אספטי למילוי סטרילי?
- אילו דרישות תקן מרכזיות חלות על מילוי אספטי תרופות לפי תקן?
- מהן דרישות מילוי אספטי תרופות מבחינת סיווג חדרים (Grade A/B/C/D)?
- מה זה RABS ומה זה איזולטור בקו מילוי אספטי?
- אילו תחנות ומודולים כולל קו מילוי אספטי טיפוסי?
- אילו תכשירים ופורמטים מתאימים למילוי אספטי תרופות?
- מהן הדרישות הקריטיות ל-First Air והגנה על נקודות קריטיות?
- אילו התערבויות בקו מילוי אספטי נחשבות מסוכנות ומה עושים כדי לצמצם אותן?
- מה זה APS / Media Fill ולמה הוא חובה בתהליכי מילוי אספטי תרופות?
- מה כוללות דרישות מילוי אספטי תרופות לפי תקן בסטריליזציה של ציוד וחלקים במגע מוצר?
- איזה מסמכים חייבים בפרויקט קו מילוי אספטי?
- איך מתכננים ניטור סביבתי (EM) מבוסס דרישות מילוי אספטי תרופות?
- איך בוחרים קו מילוי אספטי שמתאים גם ל-R&D/קליני וגם לייצור מסחרי?
- כמה זמן לוקח להקים קו מילוי אספטי תרופות בתעשיית הפארמה?
- מהן טעויות נפוצות ברכש ואינטגרציה של דרישות מילוי אספטי תרופות?
- אילו שאלות חובה לשאול לפני בחירת ספק או אינטגרטור של קו מילוי אספטי?
מוצרים נבחרים
מהו קו מילוי אספטי (Aseptic Filling Line)?
קו מילוי אספטי הוא מערך משולב של ציוד, מחסומים ותשתיות שמבצע הזנה, מילוי, פקיקה וסגירה של תכשיר סטרילי, כאשר אין אפשרות לעקר את המוצר באריזתו הסופית. הסטריליות אינה מושגת בסוף התהליך, היא נשמרת רצף שלם של פעולות.
המשמעות ההנדסית היא שהמוצר, חומרי האריזה וכל חלק שבא במגע ישיר או עקיף עם נתיב המוצר מגיעים לקו כשהם כבר סטריליים, והתפקיד של הקו הוא לא לאבד את המצב הזה. הפעולות הקריטיות מתבצעות באזור Grade A, שקול ל-ISO 5, תחת זרימת אוויר חד-כיוונית שמגנה על כל מכל פתוח.
המסגרת המחייבת בעולם המילוי אספטי תרופות היא EU GMP Annex 1 בגרסתו המעודכנת, שמגדיר את הדרישות לתהליכים אספטיים, למניעת זיהום מוצלב ולבקרת סביבה.
למה צריך קו מילוי אספטי תרופות בתעשיית הפארמה דווקא?
חלבון מונוקלונלי, וקטור ויראלי, חיסון mRNA או תרחיף תאי לא ישרדו מחזור עיקור סופי בקיטור ב-121 מעלות. מה שהורג ספורות הורג גם את המולקולה. מכאן שכל תכשיר שאינו עמיד בחום, בקרינה או בסינון סופי באריזה מחייב קו מילוי אספטי תרופות בתעשיית הפארמה כפתרון היחיד שנותר.
הצד השני של המשוואה הוא הסיכון הקליני. תכשיר להזרקה תוך ורידית או תוך עינית עובר ישירות לרקמה סטרילית, ללא מחסום פיזיולוגי מתווך. רמת אבטחת הסטריליות הנדרשת כאן היא המקסימלית שהתעשייה מכירה.
ובמונחים תפעוליים, כשל אחד במילוי לא מסתיים בפסילת אצווה. הוא גורר חקירה, השבתת הקו, בחינה חוזרת של אצוות שיוצרו לפניו, עיכוב באספקה ולעיתים תיוג של האתר כבעל בעיה מערכתית בביקורת הבאה.
מה ההבדל בין מילוי אספטי למילוי סטרילי?
בשטח שני המונחים מתערבבים, ובכתיבת URS זה כבר יוצר בלבול יקר. “מילוי סטרילי” הוא תיאור של תוצאה, מוצר שיוצא סטרילי, והוא כולל גם מסלול של סטריליזציה סופית באוטוקלב לאחר האיטום. במסלול הזה יש כרית ביטחון, גם אם נכנס מזהם בזמן המילוי, העיקור הסופי מטפל בו.
מילוי אספטי תרופות הוא תיאור של מתודולוגיה. אין כרית ביטחון. כל רכיב מעוקר בנפרד, מורכב בסביבה מבוקרת, והמוצר נסגר לפני שהאזור הקריטי נפרץ.
הפער הזה מתורגם לשלוש שכבות בקרה שאין להן מקבילה בתהליך עם עיקור סופי, ניהול מחסום פיזי בין המפעיל לאזור הקריטי, רישום והגבלה של כל התערבות אנושית, וניטור סביבתי רציף שמתעד את מצב האזור לאורך כל זמן המילוי.
אילו דרישות תקן מרכזיות חלות על מילוי אספטי תרופות לפי תקן?
המסגרת בנויה משלוש שכבות שמתכנסות לאותו מקום. Annex 1 האירופי מגדיר את סיווגי האזורים, את הציפייה לצמצום התערבויות באמצעות טכנולוגיות מחסום ואת חובת ה-CCS. הנחיית ה-FDA לייצור אספטי מפרטת את הציפיות לתיעוד, להכשרת מפעילים ולחקירת חריגות. תקני PIC/S מיישרים את הדרישות בין רגולטורים, כך שאתר שנבנה לפי Annex 1 מוכן גם לביקורת מחוץ לאירופה.
בישראל, אישור קו ייצור סטרילי עובר דרך יחידת הפיקוח על תנאי ייצור נאותים במשרד הבריאות, על בסיס תקנות הרוקחים.
הרכיב שהכי מזניחים בשלב התכנון הוא ה-CCS, אסטרטגיית בקרת הזיהומים. זה לא נספח שנכתב לפני האינספקציה. זה מסמך שאמור להנחות את הפריסה, את מפלשי הלחץ ואת רשימת ההתערבויות עוד בשלב ה-Basic Design, ולכן מילוי אספטי תרופות לפי תקן מתחיל על שרטוט ולא בפרוטוקול.

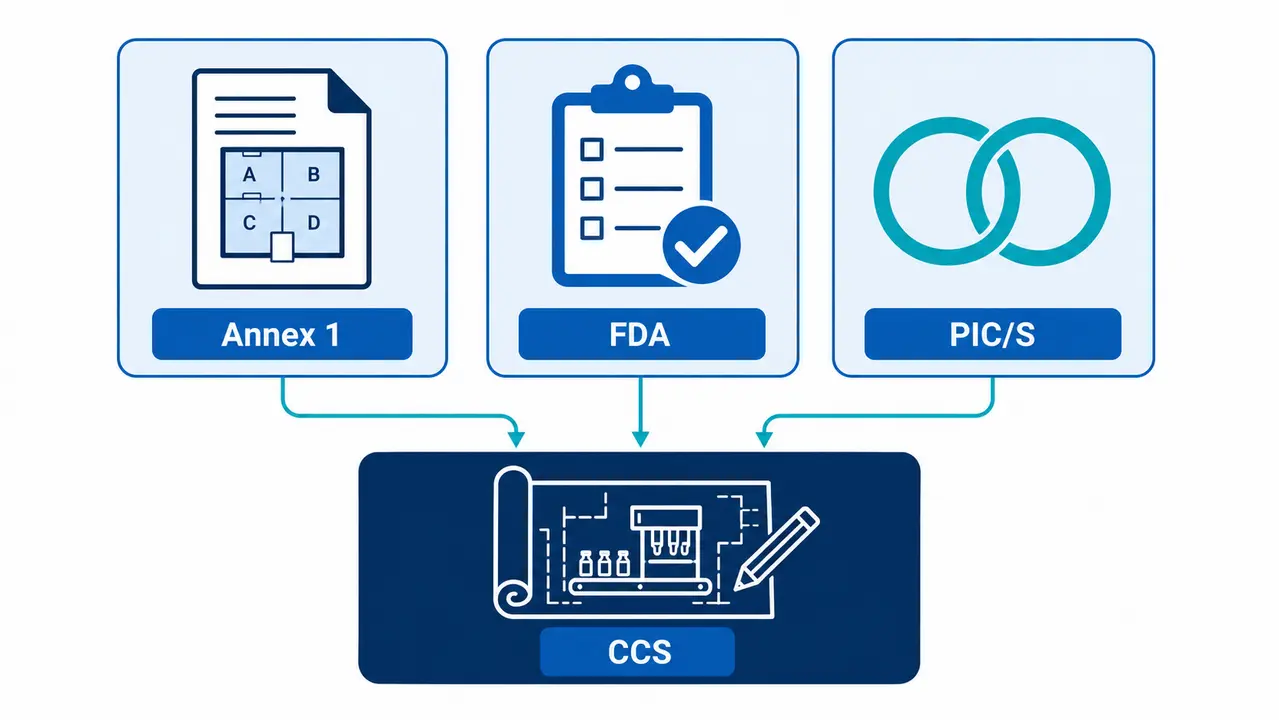

מסגרת התקינה המשולבת המנחה מילוי אספטי תרופות
מהן דרישות מילוי אספטי תרופות מבחינת סיווג חדרים (Grade A/B/C/D)?
Grade A הוא האזור הקריטי, נקודות המילוי, הפקיקה, והעברת מכלים פתוחים או חצי פקוקים. הוא נדרש לעמוד ב-ISO 5 גם במצב מנוחה וגם במצב פעולה, כולל לחלקיקים בגודל 5 מיקרון. Grade B הוא סביבת הרקע שסביבו כשעובדים ב-RABS או בעמדה פתוחה. Grade C ו-D משרתים הכנה, שטיפה, הרכבה ותמיכה היקפית.
כחלק מהדרישות הסביבתיות, תכנון הנדסי מדויק של סוויטת מילוי אספטי ומערכות מים נקיים מבטיח שמירה על מפלשי לחץ ואיכות אוויר רציפה לפי סיווגי החדרים, כולל תיאום בין ספיקות HVAC לבין נפחי הסוויטה בפועל.
| סיווג GMP | מקביל ISO 14644-1 | מצב מנוחה / פעולה | פעולות טיפוסיות |
|---|---|---|---|
| Grade A | ISO 5 | ISO 5 בשני המצבים | מילוי, פקיקה, העברת ויאלים פתוחים |
| Grade B | ISO 5 במנוחה / ISO 7 בפעולה | הידוק דרישות במנוחה | רקע ל-Grade A, לבישת בגדים אספטיים |
| Grade C | ISO 7 במנוחה / ISO 8 בפעולה | מדורג | הכנת תמיסות, רקע לאיזולטור |
| Grade D | ISO 8 במנוחה | מוגדר בפעולה לפי CCS | שטיפת רכיבים, אריזת חוץ, הכנת מכלים |
מה זה RABS ומה זה איזולטור בקו מילוי אספטי?
שתי הטכנולוגיות פותרות את אותה בעיה, להוציא את המפעיל מהאזור הקריטי. cRABS ו-oRABS הם מחסומי גישה מוגבלת עם דלתות אטומות ופתחי כפפות, כאשר האוויר או חוזר בלולאה סגורה או נשפך לחדר. איזולטור הוא מעטפת אטומה לחלוטין, עם מחזור דקונטמינציה אוטומטי, לרוב באדי מי חמצן, שמאפשר להוריד את סביבת הרקע ל-Grade C.
ההבדל לא נגמר ברמת ההפרדה. הוא מגיע לזמן ההכנה לפני כל ריצה, למחיר תחזוקת דליפות של כפפות, ולשאלה מה קורה כשצריך להיכנס לתקן משהו בשלוש לפנות בוקר.
| קריטריון הנדסי | RABS | איזולטור |
|---|---|---|
| רמת הפרדה מהסביבה | בינונית עד גבוהה | גבוהה מאוד, מעטפת אטומה |
| סיווג חדר רקע | Grade B | Grade C, לעיתים D בתכן ייעודי |
| שיטת דקונטמינציה | חיטוי ידני מאומת | מחזור VHP אוטומטי עם מיפוי |
| תלות במשמעת מפעיל | גבוהה | נמוכה יחסית |
| מורכבות Changeover | נוחה יותר, גישה ישירה | דורשת מחזור דקונטמינציה חוזר |
| CAPEX מול OPEX | CAPEX נמוך, OPEX גבוה בבגדים וב-EM | CAPEX גבוה, OPEX נמוך בכוח אדם וחריגות |
איך בוחרים בין RABS לאיזולטור, ומה זה עושה ל-EM, לתחזוקה ול-Changeover
מוצר בעל רעילות גבוהה (HPAPI), תרפיה תאית באצוות קטנות, או תכשיר רגיש לחמצן ולחות ידחפו לאיזולטור, שם ניתן לשלוט גם באטמוספירה. קו רב פורמטים לחומר קליני, עם החלפות תכופות וצורך בגישה תפעולית, לרוב יעבוד טוב יותר ב-RABS. מבחינת ניטור, איזולטור מפחית את מספר נקודות הדגימה הפעילות אך מחייב ולידציה של מיפוי VHP ובדיקת שלמות כפפות שיטתית. מבחינת השבתות, כל תקלה מכנית באיזולטור עלולה לגרור מחזור דקונטמינציה נוסף של שעות, ולכן נגישות התחזוקה נכנסת ל-URS כדרישה מספרית ולא כהערה.
אילו תחנות ומודולים כולל קו מילוי אספטי טיפוסי?
הזרימה מתחילה בהזנת מכלים. בקו קלאסי לוויאלים מדובר בשולחן סידור, מכונת שטיפה ומנהרת דפירוגניזציה בחום יבש שמורידה אנדוטוקסינים בשלושה לוגים ומעלה. בקו RTU מקבלים ויאלים או מזרקים סטריליים באריזת Tub, ואז נדרשת תחנת Debagging וכניסה דרך מעביר או פורט.
תחנת המילוי נבחרת לפי המוצר, משאבות פריסטלטיות עם סט חד פעמי לחלבונים רגישים לגזירה, משאבות בוכנה קרמית לדיוק גבוה בנפחים קטנים, או מילוי משקלי בלופ סגור כשנדרשת בקרת מסה ליחידה.
אחריה תחנת פקיקה, לעיתים תחת ואקום או שטיפת חנקן ב-Headspace, תחנת הידוק כובעי אלומיניום שמופרדת מהאזור הקריטי בגלל עומס החלקיקים שהיא מייצרת, ולבסוף הוצאה, בקרות תוך תהליכיות ובדיקה חזותית או אופטית.
אילו תכשירים ופורמטים מתאימים למילוי אספטי תרופות?
נוזלים בעלי צמיגות משתנה הם המקרה הנפוץ, וכאן הפרמטר הקובע הוא היחס בין דיוק המילוי לקצב. תרחיפים מציבים אתגר אחר, שמירה על הומוגניות במכל ההזנה לאורך שעתיים של ריצה, ומניעת שקיעה בקווי ההזנה. אבקות סטריליות דורשות מנגנון מילוי נפחי או משקלי עם בקרת אבק בתוך האזור הקריטי.
מבחינת מכלים, ויאלים מזכוכית מסוג I הם הבסיס, מזרקים מוכנים לשימוש דורשים טיפול בסיליקון ובמערכות Nest and Tub, קרטושים מחייבים פקיקה דו צדדית ואמפולות דורשות סגירה בהתכה עם בקרת אטימות.
כשמדובר במילוי אספטי תרופות לליאופיליזציה, הקו חייב לתמוך בטעינה ופריקה אספטית של ויאלים חצי פקוקים, ומערכת ALUS אוטומטית חוסכת את ההתערבות המסוכנת ביותר בכל התהליך.

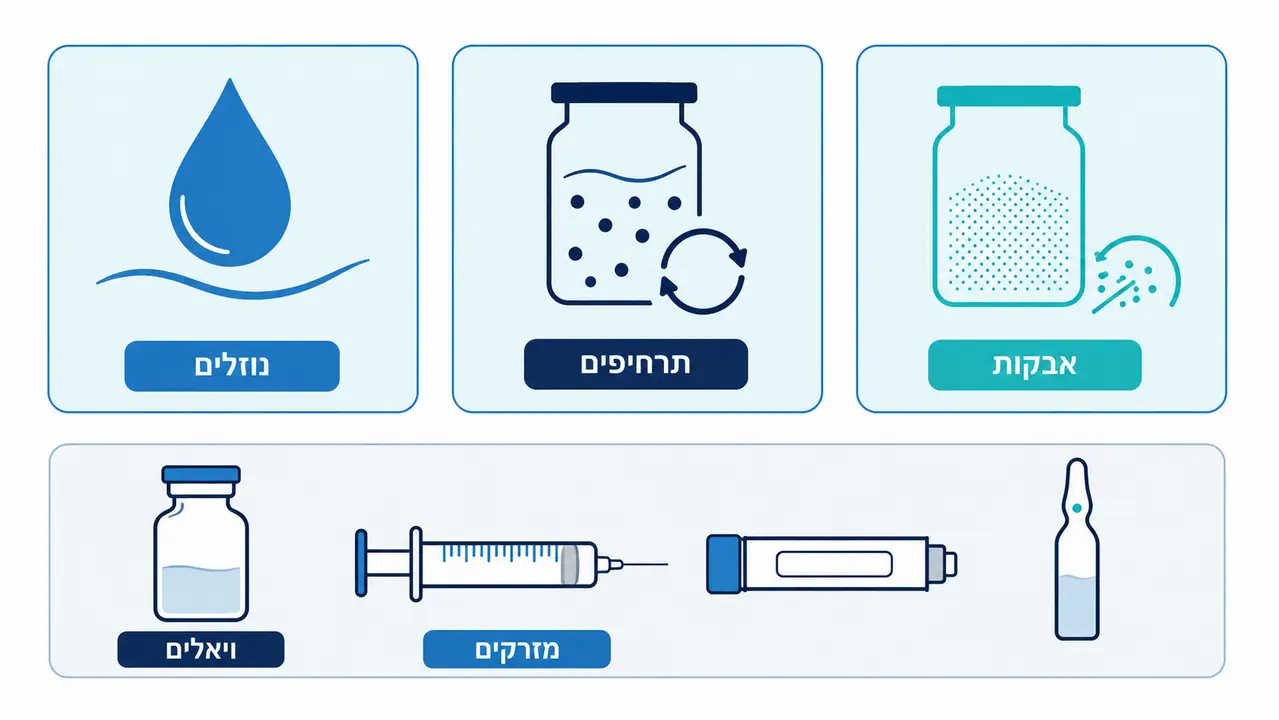

מגוון פורמטים ומכלים במילוי אספטי תרופות
מהן הדרישות הקריטיות ל-First Air והגנה על נקודות קריטיות?
First Air הוא האוויר שיוצא מסנן ה-HEPA או ה-ULPA ומגיע לנקודה הקריטית בלי שנגע קודם במפעיל, בציוד או במשטח. ברגע שהוא נחסם, ההגנה נעלמת, גם אם מדדי החלקיקים ממשיכים להיראות תקינים.
החסימות הקלאסיות הן מזעריות ולכן חמקמקות, זרוע רובוטית שעוברת מעל צוואר ויאל פתוח, מגש פקקים שהונח גבוה מדי, כלי עבודה ששוכב על מסילת ההזנה, או מפעיל שמניח יד מעל נקודת המילוי במקום לצידה.
ההוכחה נעשית במחקרי הדמיית זרימת אוויר, Smoke Studies, במצב מנוחה ובמצב דינמי שכולל את ההתערבויות האמיתיות. אנחנו ממליצים לצלם אותם עם המפעילים שיפעילו את הקו בפועל, ולא עם צוות הספק, כי דרישות מילוי אספטי תרופות נבחנות בביקורת מול הווידאו שהאתר עצמו הפיק.
אילו התערבויות בקו מילוי אספטי נחשבות מסוכנות ומה עושים כדי לצמצם אותן?
מקור הזיהום המיקרוביאלי המשמעותי בקו מילוי הוא האדם. גם בבגד אספטי מלא, מפעיל משיר חלקיקים נשאי מיקרואורגניזמים, ולכן כל פעולה שמכניסה יד, כלי או חלק חדש לאזור הקריטי היא אירוע סיכון שדורש הצדקה.
הכיוון התכנוני הוא צמצום ולא ניהול. הזנת פקקים אוטומטית ממכל סטרילי, החלפת מחטים על מסגרת נשלפת שמותקנת מחוץ למחסום, רובוט לטעינת Nests, ומערכות זיהוי חסימות שעוצרות את הקו לפני שנוצר מעצור פיזי.
מהתערבות אינהרנטית ועד תרגום ל-CCS
התערבות אינהרנטית היא פעולה מתוכננת שקורית בכל ריצה, טעינת פקקים, נטילת דגימות IPC, החלפת רול תוויות במורד הזרם. התערבות מתקנת נובעת מתקלה, שחרור מעצור פקקים, החלפת מחט שדולפת, סילוק ויאל שנשבר. השנייה חמורה יותר כי היא לא מתוכננת, לרוב מבוצעת בלחץ זמן, ולעיתים דורשת פתיחת דלת. התרגום התכנוני הוא כלי עבודה ארוכים בעלי גיאומטריה מוגדרת, מיקום פתחי כפפות לפי טווח הגעה ריאלי של מפעיל בגובה 165 סנטימטר, ורשימת התערבויות מאושרת שמתועדת בתיק האצווה ונבחנת ב-APS.
מה זה APS / Media Fill ולמה הוא חובה בתהליכי מילוי אספטי תרופות?
APS, סימולציית תהליך אספטי, מחליפה את התכשיר במצע גידול מיקרוביאלי כמו TSB ומריצה את התהליך המלא. היחידות עוברות אינקובציה בשתי טמפרטורות ונבדקות לגידול. זו ההוכחה הישירה היחידה שהשילוב של קו, נהלים וצוות מסוגל לייצר סטרילית.
ההרצה חייבת לייצג את המקרה הגרוע, משך משמרת מלא, מספר ההתערבויות המקסימלי המותר, החלפת צוות, המהירות האיטית ביותר של הקו וגודל המכל הבעייתי ביותר. הרצה נקייה בתנאים אידיאליים לא מוכיחה דבר.
קריטריון הקבלה הוא אפס יחידות מזוהמות בהיקפי הרצה טיפוסיים, וכל יחידה עם גידול פותחת חקירה שכוללת בחינה מחדש של אצוות שיוצרו מאז ה-APS הקודם. פירוט הציפיות מופיע בהנחיית ה-FDA לתכשירים סטריליים בייצור אספטי.
מה כוללות דרישות מילוי אספטי תרופות לפי תקן בסטריליזציה של ציוד וחלקים במגע מוצר?
נתיב המוצר מחולק לשניים. ציוד קבוע, מכלי הזנה, קווי נירוסטה 316L ומשאבות מובנות מעוקרים במקום בקיטור נקי (SIP) לאחר ניקוי CIP מאומת, עם מיפוי טמפרטורה שמוכיח F0 בכל נקודה קרה. חלקים מתפרקים, מחטים, ראשי מילוי, סטים סיליקוניים ומגשי פקקים, עוברים אוטוקלב בעטיפה כפולה או מגיעים מוקרנים.
מערכות חד פעמיות שינו את התמונה. סט מילוי מוקרן בגמא מגיע כמכלול סגור, מחוסל את שלב ה-CIP/SIP ומוריד את סיכון הזיהום המוצלב בין מוצרים. המגבלות אמיתיות, תאימות חומרים, Extractables ו-Leachables, ותלות בשרשרת אספקה יחידה.
מה שהכי מפיל אתרים הוא זמני החזקה. הזמן המותר מסיום העיקור עד תחילת המילוי, ומסיום המילוי עד ההידוק, חייב להיות מאומת בניסוי ולא נגזר מהיגיון.

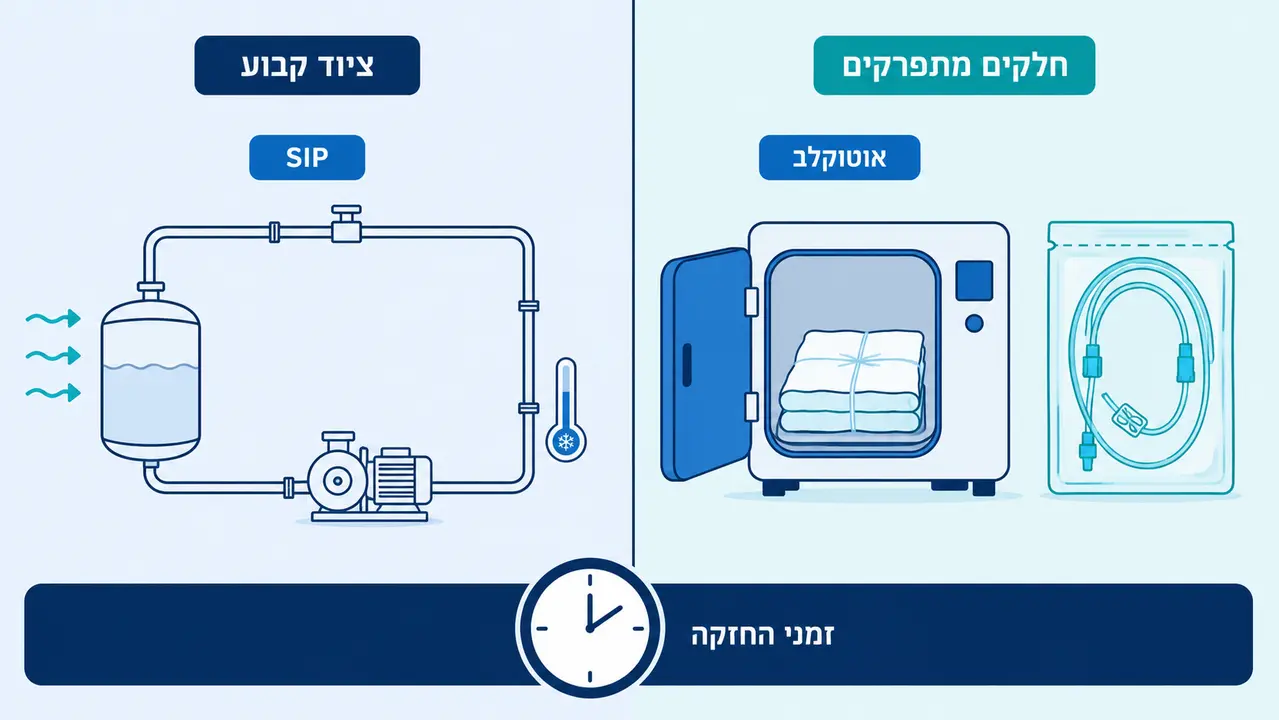

שיטות עיקור לציוד קבוע וחד פעמי במגע מוצר
איזה מסמכים חייבים בפרויקט קו מילוי אספטי?
המדרג מתחיל ב-URS שמנוסח על ידי המשתמש ולא על ידי הספק. ממנו נגזר ה-DQ שמראה שהתכן עונה על הדרישות, ובמקביל מתבצע ניתוח סיכונים בשיטת FMEA שמזהה את נקודות הכשל בעלות ההשפעה על סטריליות. אחר כך FAT במפעל הספק, SAT באתר, ופרוטוקולי IQ, OQ ו-PQ.
שכבה שנשכחת עד הביקורת היא Data Integrity. בקר הקו, מערכת ניטור החלקיקים והשקילה חייבים לספק נתיב ביקורת בלתי ניתן לשינוי, הרשאות מדורגות וגיבוי מאומת, בהתאם ל-21 CFR Part 11 ול-EU Annex 11.
מה חייב להיכנס ל-URS, ומה קל לפספס לפני FAT
ה-URS צריך לנקוב במספרים, קצב ביחידות לשעה לכל פורמט, דיוק מילוי כאחוז מהנפח הנומינלי בסטיית תקן מוגדרת, טווח נפחים, חומרי מבנה לפי מגע מוצר (316L מלוטש, PTFE, סיליקון פארמצבטי), רשימת פורמטים עתידיים, ודרישות ממשק לבקרה המרכזית. לפני FAT הכי קל לפספס שלושה דברים, ארגונומיה אמיתית של פתחי כפפות עם מפעיל אנושי ולא בדגם CAD, נגישות לתחזוקה של רכיב שנמצא מעבר לטווח יד, והתאמת חלקי פורמט שהוזמנו בנפרד. תרחישי FAT צריכים לכלול תקלות מכוונות, לא רק ריצה תקינה.
איך מתכננים ניטור סביבתי (EM) מבוסס דרישות מילוי אספטי תרופות?
תוכנית EM טובה נבנית מהתכן ולא מתבנית. ב-Grade A נדרש ניטור רציף של חלקיקים לא חיים לאורך כל זמן המילוי, בנקודות שנבחרו לפי מחקרי העשן ולא לפי נוחות התקנה.
לחלקיקים חיים משתמשים בדוגמי אוויר אקטיביים שנפחם מוגדר, צלחות שקיעה שחשופות עד ארבע שעות, וצלחות מגע על משטחים ועל ציוד בסיום ריצה. טביעות כפפות נלקחות בסיום כל התערבות משמעותית ובסוף משמרת, וזו הדגימה שהמפקחים בודקים ראשונה.
גבולות ההתראה נקבעים סטטיסטית מנתוני האתר, לא מהתקן. הגבול הרגולטורי הוא תקרה, בעוד גבול ההתראה נועד לזהות מגמה לפני שהיא הופכת לחריגה. אתר שמציג ניתוח מגמות רבעוני עם קישור לחקירות ולפעולות מתקנות מפגין שליטה בתהליך, גם כשיש לו סטיות בודדות.
איך בוחרים קו מילוי אספטי שמתאים גם ל-R&D/קליני וגם לייצור מסחרי?
קו לחומר קליני עובד באצוות של מאות עד אלפי יחידות, מחליף פורמט כמעט בכל שבוע, ושיעור אובדן המוצר בהתחלת ריצה ובסיומה הוא פרמטר קריטי כי החומר הפעיל שווה יותר מהקו. קו מסחרי במהירות גבוהה מותאם לריצות ארוכות באותו פורמט, שם כל דקת השבתה נמדדת בתפוקה.
הגשר בין השניים הוא שמירה על אותה טכנולוגיית מילוי בסיסית בשני השלבים. אם הפיתוח עבד עם משאבה פריסטלטית וסט חד פעמי, מעבר לבוכנה קרמית בייצור המסחרי פותח מחדש את כל שאלות הגזירה, החלקיקים והדיוק, ולעיתים דורש נתוני יציבות נוספים.
לכן שווה לתכנן מודולריות, פלטפורמה אחת, מספר סטים של חלקי פורמט, ואפשרות להוסיף תחנת בדיקה אופטית או ממשק לליאופיליזטור בשלב שני.
כמה זמן לוקח להקים קו מילוי אספטי תרופות בתעשיית הפארמה?
בפרויקטים שאנחנו מלווים, הפריסה הטיפוסית היא תכנון מפורט של שלושה עד שישה חודשים, ייצור ציוד של תשעה עד ארבעה עשר חודשים, התקנה עד SAT של שניים עד ארבעה חודשים, וולידציה כולל שלוש הרצות APS של שלושה עד שישה חודשים. סך הכול בין שנה וחצי לשלוש שנים עד שחרור אצווה מסחרית.
| שלב | משך טיפוסי | הגורם המעכב המרכזי |
|---|---|---|
| תכנון מפורט ו-URS | 3 עד 6 חודשים | אי סגירת CCS ורשימת פורמטים |
| ייצור ציוד ו-FAT | 9 עד 14 חודשים | אספקת בקרים, זכוכית ומנועים |
| התקנה, Commissioning ו-SAT | 2 עד 4 חודשים | חדר נקי ו-HVAC שלא הושלמו |
| ולידציה ו-APS | 3 עד 6 חודשים | מחקרי עשן חוזרים, חריגות EM |
במצבי חירום או דרישת שוק דחופה, ניסיון מוכח בהקמת מתקני ייצור וקווים מהירים מאפשר לקצר את זמני ההקמה והאינטגרציה מבלי להתפשר על דרישות ה-GMP.

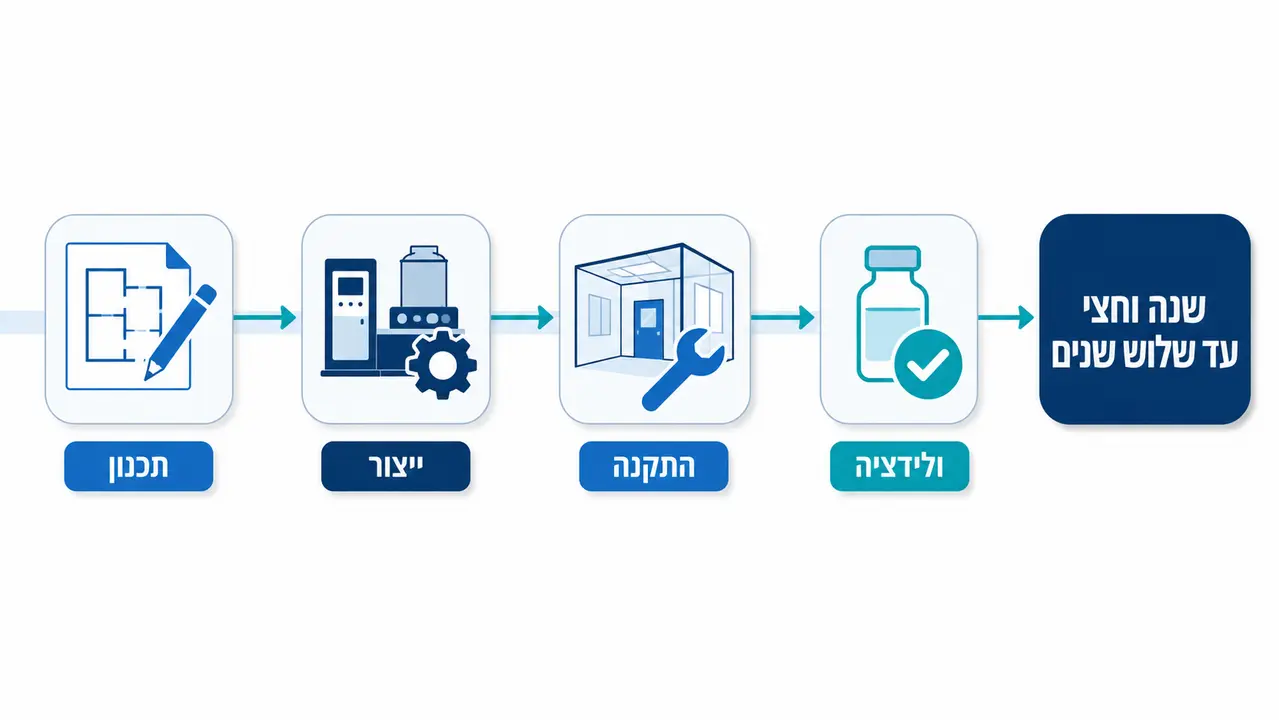

שלבי הפרויקט מהתכנון ועד שחרור אצווה מסחרית
מהן טעויות נפוצות ברכש ואינטגרציה של דרישות מילוי אספטי תרופות?
הטעות הראשונה חוזרת כמעט בכל פרויקט brownfield, רכש הציוד מנוהל בנפרד מתכנון החדר הנקי וה-HVAC. הקו מגיע, ואז מתגלה שמפלש הלחץ בין החדר לאזור הפקיקה לא מספיק, או שספיקת האוויר בסוויטה לא נותנת את חילופי האוויר בשעה שנדרשים אחרי הוספת נפח הציוד.
השנייה, ניקוי ודקונטמינציה שנחשבים בסוף. אין מיפוי VHP, אין הגדרת נקודות עיוורות בלולאת ה-SIP, ואין נהלי ניגוב מאומתים. התוצאה היא שלושה עד ארבעה חודשי עיכוב בשלב הולידציה.
השלישית ארגונומית וזולה למנוע, פתחי כפפות במיקום שמחייב הטיית גוף או הכנסת יד מעל נקודה קריטית. זו הטעות שהופכת התערבות שגרתית לכשל APS.
בביופרמקס אנחנו מגיעים לשולחן עם כל הדיסציפלינות תחת קורת גג אחת, בדיוק כדי שהתפרים האלה לא יתקיימו.
אילו שאלות חובה לשאול לפני בחירת ספק או אינטגרטור של קו מילוי אספטי?
שאלה ראשונה, מהי אסטרטגיית אבטחת הסטריליות של הפתרון המוצע, והיכן בדיוק עוברים גבולות Grade A בזמן פעולה ובזמן סט אפ. תשובה מקצועית תלווה בשרטוט זרימות ולא בהצהרה.
שנייה, כיצד המערכת מצמצמת התערבויות אנושיות, איזו רשימת התערבויות מוצעת כבסיס, ואיך נאספים ונשמרים נתוני ה-IPC כולל נתיב ביקורת.
שלישית, מה בדיוק כלול בחבילת התיעוד. פרוטוקולי FAT ו-SAT, טיוטות IQ ו-OQ, מטריצת עקיבות מול ה-URS, ותמיכה בהרצות APS.
רביעית, והמבחינה ביותר, איזה ניסיון יש לספק בליווי ביקורות של EMA או FDA על קווים דומים, ומה נדרש שם לתיקון. ספק שמכיר את השאלות של המפקח בונה תכן אחר.
אם אתם בשלב הגדרת URS או בוחנים החלפת קו קיים, אפשר להתייעץ עם מהנדסי התהליך שלנו בטלפון 072-391-0742.
מוצרים נוספים שכדאי להכיר
שאלות נפוצות
בחירת קו מילוי אספטי היא החלטה הנדסית שנוגעת בכל דיסציפלינה, מהחדר הנקי ועד הולידציה. ליווי צמוד מהשלב הראשון של ה-URS ועד ל-PQ מונע חלק ניכר מהפערים שמתגלים רק בביקורת.
