‏מדריך להקמת מתקן ביופארמה: בניית מפעל ביולוגי עם Biopharmax

הקמת מפעל ייצור ביולוגי ברמת GMP

תכנון והקמה של מפעל ביולוגי ברמת GMP דורשים גזירה הנדסית מדויקת מהמוצר אל המבנה

הרגע שבו מנהל ייצור מקבל את תוכנית האדריכל הראשונה של מפעל ביולוגי חדש הוא בדרך כלל גם הרגע שבו מתחילות הצרות. התוכנית נראית מצוין. קירות, דלתות, חדרים מסומנים לפי פונקציה. מה שהיא לא מספרת זה שכל דלת שם היא נקודת החלטה של לחץ דיפרנציאלי, שכל מעבר בין חדרים משפיע על זרימת האוויר, ושבעוד שנתיים, כשמפקח ה-GMP ייכנס פנימה, הוא לא יבחן את הבטון אלא את היכולת שלכם להוכיח שליטה מלאה בתהליך.

בניית מפעל ביולוגי היא במהותה תרגיל הנדסי הפוך. במקום להתחיל מהמבנה ולהתאים אליו את התהליך, מתחילים מהמוצר הסופי ומהדרישות הרגולטוריות שלו, וגוזרים לאחור את כל מה שביניהם. אנחנו בביופרמקס מלווים את הגזירה הזו למעלה מ-40 שנה, בפרויקטים של חברות פארמה וביוטק ברחבי העולם, ואנחנו יודעים היטב היכן פרויקטים כאלה נתקעים ואיפה הם חוסכים מיליונים בזכות החלטה נכונה בשלב מוקדם.

המאמר הזה נכתב כמסגרת החלטה למי שצריך לתכנן, לתקצב או לאשר פרויקט כזה. פחות סיסמאות, יותר מנגנונים.

עיקרי הדברים

  • מהו מפעל ביולוגי, מה ההבדל בינו לבין מתקן מחקר, ולמה זה קודם כל פרויקט רגולטורי
  • שלבי הפרויקט המרכזיים, מקונספט ועד מתקן מוכן להסמכה
  • איך קובעים קיבולת, לוחות זמנים ותקציב בלי לבזבז CAPEX מיותר
  • עקרונות תכנון חדרים נקיים, HVAC, שירותים נקיים וזרימות GMP
  • הבדלים בין single-use לרב-פעמי, ואסטרטגיות הקמה אפשריות
  • מה נדרש כדי לקבל הצעת מחיר מדויקת ואיך בוחרים שותף הנדסי
תוכן עניינים
  1. מה זה “מפעל ביולוגי” ומה מייצרים בו בפועל?
  2. מה ההבדל בין “מתקן ביופארמה” לבין “מפעל ביוטכנולוגיה”?
  3. למה “בניית מפעל ביולוגי” היא קודם כל פרויקט רגולטורי ולא רק בנייה?
  4. מהם השלבים המרכזיים בפרויקט הקמת מתקן ייצור ביולוגי?
  5. מה חייב להיות סגור בתכנון מפורט לפני יציאה לביצוע?
  6. מה המשמעות של מתקן “מוכן להסמכה”?
  7. איך מגדירים קיבולת וסקייל נכון למפעל ביולוגי בלי לבזבז CAPEX?
  8. כמה זמן לוקח להקים מפעל ביולוגי?
  9. כמה עולה לבנות מפעל ביולוגי ומה באמת מרכיב את התקציב?
  10. מהן הטעויות הכי יקרות בהקמת מתקן ביופארמה?
  11. איך נמנעים מתכנון חדר נקי שלא ניתן לתפעל?
  12. איזה תקנים ודרישות איכות משפיעים על תכנון מפעל ביולוגי?
  13. מה זה חדר נקי, ואיזה “Grade/ISO” צריך למפעל ביולוגי?
  14. מה המשמעות התפעולית של דרגת ניקיון גבוהה יותר?
  15. איך מתכננים זרימות GMP נכונות (אנשים, חומרים, פסולת)?
  16. מה זה HVAC “איכותי ל-GMP” ולמה זה לא עוד מערכת מיזוג?
  17. מה הם “שירותים נקיים” (Clean Utilities) ואילו מערכות חייבים לשקול?
  18. Single-use או מערכות רב-פעמיות – מה נכון יותר במפעל ביולוגי?
  19. איך בונים אסטרטגיית Contamination Control כבר משלב התכנון?
  20. מה צריך לכלול אזור שקילה, הכנות ובופרים במתקן ייצור ביולוגי?
  21. איך נראית ארכיטקטורת “Upstream” לעומת “Downstream”?
  22. מה זה אוטומציה ובקרת תהליך במפעל ביופארמה, ואיפה אנשים נופלים?
  23. מה זה CQV ולמה זה משפיע על לוחות הזמנים?
  24. איך מתכננים לוגיסטיקה של חומרי גלם, קבלה ושחרור איכות?
  25. איך בונים מתקנים גמישים לרב-מוצריות בלי לסכן תאימות?
  26. טבלת השוואה: חלופות אסטרטגיית הקמה למפעל ביולוגי
  27. אילו מסמכים וקלטים צריך כדי לקבל הצעת מחיר מדויקת?
  28. איך בוחרים שותף לתכנון ובניית מפעל ביולוגי?

מוצרים נבחרים

מה זה “מפעל ביולוגי” ומה מייצרים בו בפועל?

מפעל ביולוגי הוא מתקן שמתבסס על תהליכים של אורגניזמים חיים, תאים או מרכיביהם כדי לייצר חלבונים, נוגדנים חד-שבטיים, חיסונים ומוצרי תרפיה תאית וגנטית. זו לא כימיה סינתטית של מולקולה קטנה שאפשר לשחזר בדיוק זהה בכל אצווה. כאן מדובר במולקולות גדולות ומורכבות, רגישות לכל שינוי בטמפרטורה, ב-pH, בריכוז החמצן או בזיהום מיקרוביאלי מזערי.

הייצור הביולוגי נחלק לשני שלבי ליבה. Upstream כולל את גידול התאים והתסיסה בביוריאקטורים, שם התאים מייצרים את המולקולה הרצויה. Downstream כולל את ההפרדה, הטיהור, הסינון והריכוז שמפיקים את החומר הפעיל הנקי מתוך המרק הביולוגי.

מכיוון שחומרי הגלם והתוצרים כה רגישים, מניעת זיהומים צולבים היא לא המלצה אלא תנאי קיום. השלבים המתקדמים של הטיהור והסינון חייבים להתבצע בתוך חדרים נקיים Archives מבוקרים ומנוטרים היטב, כי חדירת חלקיק בודד או מזהם ביולוגי יכולה לפסול אצווה שלמה בשווי מאות אלפי דולרים.

ייצור ביולוגי מתחלק ל-Upstream ו-Downstream, ושני השלבים דורשים תכנון סביבתי קפדני בשל רגישות המולקולות לזיהום.

מה ההבדל בין “מתקן ביופארמה” לבין “מפעל ביוטכנולוגיה”?

המונחים נשמעים דומים אבל הם לא מייצרים את אותן חובות. “מפעל ביוטכנולוגיה” הוא מטריה רחבה. הוא יכול להיות מתקן פיתוח חקלאי, מעבדת פודטק, מרכז מחקר אקדמי או מתקן פיילוט להוכחת היתכנות. “מתקן ביופארמה” מוגדר ספציפית לייצור תרופות, תכשירים רפואיים וחיסונים המיועדים לבני אדם ולשוק המסחרי.

ההבדל הזה מכתיב את כל רמת הרגולציה. מתקן ביופארמה כפוף למשטר קפדני של הוכחת תאימות מלאה, וכל שינוי בו, ולו הקטן ביותר, דורש בקרת שינויים מסודרת ותיעוד. מפעל ביוטק מחקרי לא בהכרח מחויב לאותה מחמירות.

למה זה חשוב לכיס? כי תכנון שמבלבל בין השניים גורר את אחת משתי טעויות ה-CAPEX הקלאסיות. או שתבנו מתקן מחקר ברמת ניקיון של ייצור מסחרי ותשלמו על HVAC וניטור שאתם לא צריכים, או שתבנו מתקן שלא יעמוד בביקורת ותאלצו לשדרג אותו תוך כדי תנועה, מה שמייקר גם את ה-OPEX השוטף לאורך שנים.

בלבול בין מתקן ביוטק מחקרי לבין מתקן ביופארמה מסחרי גורר לרוב תכנון יתר או תכנון חסר, ושתי הטעויות יקרות.

למה “בניית מפעל ביולוגי” היא קודם כל פרויקט רגולטורי ולא רק בנייה?

הנדסה בתחום מדעי החיים לא נגמרת בקירות בטון ובצנרת סטנדרטית. היא מתחילה מהשאלה מה המוצר הסופי דורש, ומשם נגזרת לאחור עד לפרט הקטן ביותר של גימור הרצפה. תכנון בתקן GMP/cGMP מתייחס לאוויר, למים, לחומרים, לזרימות ולתיעוד כאל חלק אינטגרלי מהמוצר עצמו.

בישראל, הבסיס החוקי לייצור תרופות ותכשירים רפואיים מעוגן בתקנות הרוקחים של משרד הבריאות, המגדירות את תנאי הייצור הנאותים. אלה לא המלצות. אלה דרישות מחייבות שכל פרויקט הקמה נגזר מהן. אפשר לעיין בתקנות תנאי ייצור נאותים לתכשירים כדי להבין את המסגרת המלאה.

מפקחי הרגולציה בוחנים את מה שאנחנו קוראים לו “אפקט השליטה”. לא רק את המוצר בקצה, אלא את היכולת שלכם לשלוט באוויר, במים, בחומרים ובזרימות ולתעד כל שלב. השילוב ההנדסי בין דרישות הרגולציה לבין בנייה וניהול פרויקטים בשטח הוא המפתח להצלחה בפרויקטים המורכבים האלה.

תכנון מפעל ביולוגי נגזר מדרישות רגולטוריות מחייבות, ולא מהחלטות אדריכליות בלבד.

מהם השלבים המרכזיים בפרויקט הקמת מתקן ייצור ביולוגי?

מחזור החיים של הפרויקט רץ מהרעיון ועד המסירה בסדר קבוע: אפיון דרישות וקיבולת, תכנון קונספט, תכנון מפורט, רכש וביצוע, קומישנינג, ולידציה והסמכה, ולבסוף ramp-up לייצור. הפיתוי הגדול הוא לקפוץ לביצוע לפני שסגרתם את שלבי התכן העקרוניים. זו טעות שמתגלה מאוחר ומחירה גבוה, כי כל שינוי layout אחרי סגירת התכנון המפורט גורר שרשרת של עדכוני HVAC, צנרת, חשמל וולידציה מחדש.

שלב קונספט – מה מחליטים כדי לא “להיתקע” בהמשך?

כאן מאפיינים את דרישות הלקוח (URD/URS), בוחרים טכנולוגיה (רב-פעמית מול חד-פעמית), מגדירים כיוון כללי של Layout, בודקים היתכנות טכנו-כלכלית של האתר ומבצעים הערכת סיכונים ראשונית לבטיחות ולאיכות. ההחלטות כאן זולות לשינוי ויקרות מאוד לתיקון בהמשך. זה השלב שבו כדאי להשקיע הכי הרבה חשיבה.

שינוי layout אחרי סגירת התכנון המפורט גורר עדכוני HVAC, צנרת וולידציה מחדש, ולכן שלב הקונספט מכריע.

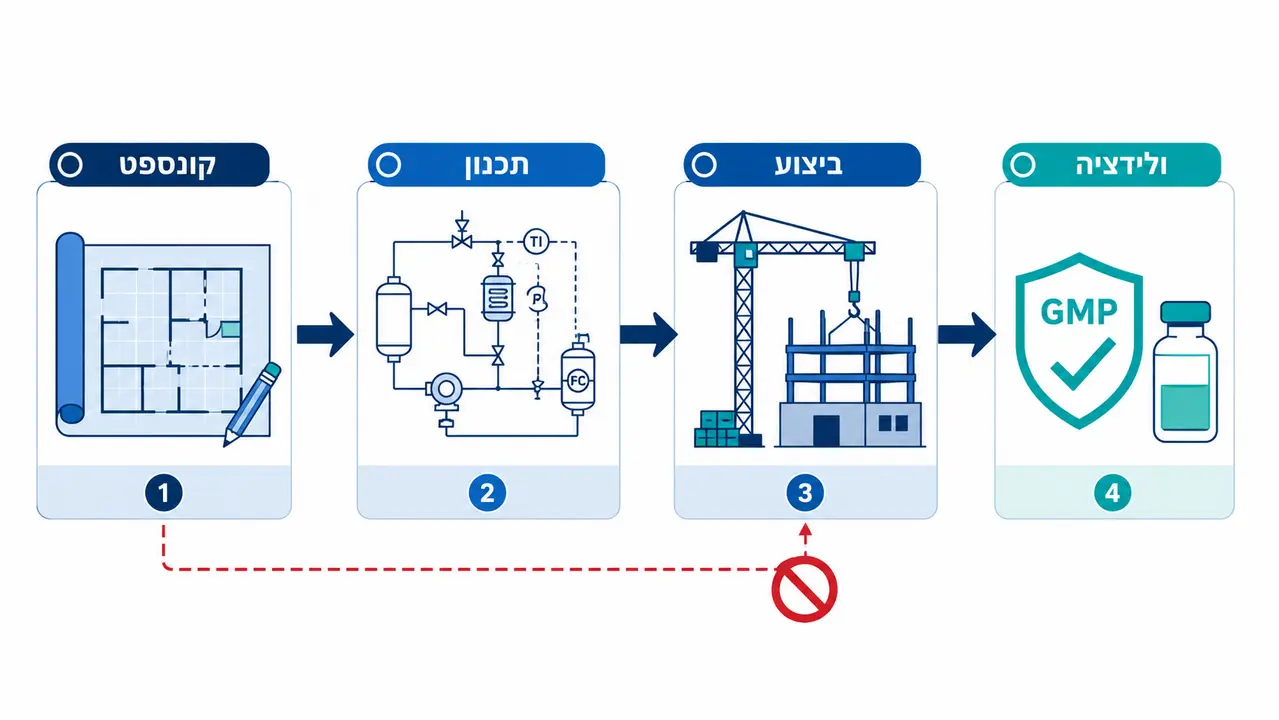

שלבי הפרויקט המרכזיים בהקמת מתקן ייצור ביולוגי

מחזור החיים של פרויקט הקמת מתקן ביולוגי, מאפיון דרישות ועד ramp-up לייצור

מה חייב להיות סגור בתכנון מפורט לפני יציאה לביצוע?

התכנון המפורט מתרגם את הקונספט לתוכניות עבודה סופיות שאפשר לבנות לפיהן. זה כולל מודל תלת-ממדי (BIM), דיאגרמות צנרת ומכשור (P&ID), מפרטי HVAC מלאים ותכנון מערכות הבקרה והאוטומציה.

הפריט שהכי מעכב פרויקטים הוא ה-Long Lead Items, אותו ציוד קריטי שזמן האספקה שלו נמדד בחודשים רבים. ביוריאקטור מותאם אישית, מערכת WFI או יחידת טיפול אוויר גדולה יכולים להזמין שנה מראש. אם לא אפיינתם ורכשתם אותם בשלב הזה, המסלול הקריטי של כל הפרויקט ייגזר מזמן האספקה שלהם, ללא קשר למהירות הבנייה בשטח.

אי אפיון מוקדם של Long Lead Items הופך את זמן האספקה שלהם למסלול הקריטי של כל הפרויקט.

מה המשמעות של מתקן “מוכן להסמכה”?

מסירה של מתקן ביולוגי היא לא סיום העבודות הפיזיות. זו הנקודה שבה כל המערכות פועלות, עברו בדיקות קומישנינג ראשוניות, וקיימת חבילת תיעוד מלאה שמאפשרת להתחיל מיד בבדיקות הוולידציה הרשמיות ללא עיכוב.

ההבדל בין “בניין שהושלם” לבין “מתקן מוכן להסמכה” הוא ההבדל בין פרויקט שנגמר בזמן לבין פרויקט שנתקע חודשים בשלב הסופי. כשאתם מקבלים מתקן עם Technical Characterization Document מלא, צוות ה-QA יכול להתחיל ב-IQ למחרת. כשאתם מקבלים בניין בלי התיעוד, אתם משלמים על צוות ולידציה שיושב ומחכה שהקבלן יאסוף את הניירת שהיה צריך להכין תוך כדי.

חבילת תיעוד טכני מלאה בעת המסירה מאפשרת לצוות ה-QA להתחיל ב-IQ מיידית וללא עיכובים.

איך מגדירים קיבולת וסקייל נכון למפעל ביולוגי בלי לבזבז CAPEX?

הטעות הנפוצה היא לתרגם את תחזית המכירות ישירות לנפח ביוריאקטור. קיבולת אמיתית היא פונקציה של תהליך שלם: זמן מחזור, yield, זמינות אצוות, ושטחי אחסון ובופר.

הצוואר בקבוק הקלאסי מתרחש כשנפח ה-Upstream גדול מדי ביחס ליכולות ה-Downstream. ביוריאקטור ענק שמייצר יותר ממה שמערכות הכרומטוגרפיה והסינון מסוגלות לטהר בקצב הוא השקעה שיושבת חצי מהזמן. תכננו את הקיבולת מהצוואר הצר ולא מהחלק הרחב.

האסטרטגיה שאנחנו ממליצים עליה במקרים רבים היא תכנון מודולרי. להתחיל בסקייל של מתקן פיילוט או מתקן מסחרי קטן, עם הכנה הנדסית מובנית להרחבה. נקודות חיבור, שטחי רזרבה ותשתית HVAC שמתוכננת מראש לגדילה מאפשרות להוסיף קווי ייצור בעתיד בלי להשבית את האתר הקיים.

קיבולת המפעל צריכה להיגזר מצוואר הבקבוק שבשלב ה-Downstream ולא מגודל הביוריאקטור בלבד.

כמה זמן לוקח להקים מפעל ביולוגי?

פרויקט טיפוסי נע בין 18 ל-36 חודשים, תלוי במורכבות. מתקן פיילוט פשוט יכול להסתיים מוקדם יותר, ומפעל מסחרי רב-מוצרי עם ייצור סטרילי יכול לחרוג מעבר לכך.

הגורמים המעכבים חוזרים על עצמם בכל פרויקט: זמני אספקה של ציוד ייעודי, אישורים רגולטוריים של רשויות מקומיות, ובעיקר עיכובי ולידציה שנובעים מתכנון לקוי. כשמגלים כשל תקינות בשלב ה-OQ, מתקנים אותו ומריצים את הבדיקות מחדש, וזה מוסיף שבועות.

קיצור לוחות זמנים אמיתי מגיע משני מהלכים. תכנון מקבילי (Fast-Track) שבו רכש הציוד רץ במקביל לבנייה, ושילוב מוקדם של מחלקת ה-QA כבר בשלב הקונספט. כשה-QA מעורב מההתחלה, פרוטוקולי הבדיקה נכתבים במקביל לתכנון ולא אחריו, וזה מונע את “הגל השני” של תיקונים.

שילוב מוקדם של ה-QA ותכנון מקבילי של רכש ובנייה הם שני המהלכים שבאמת מקצרים לוחות זמנים.

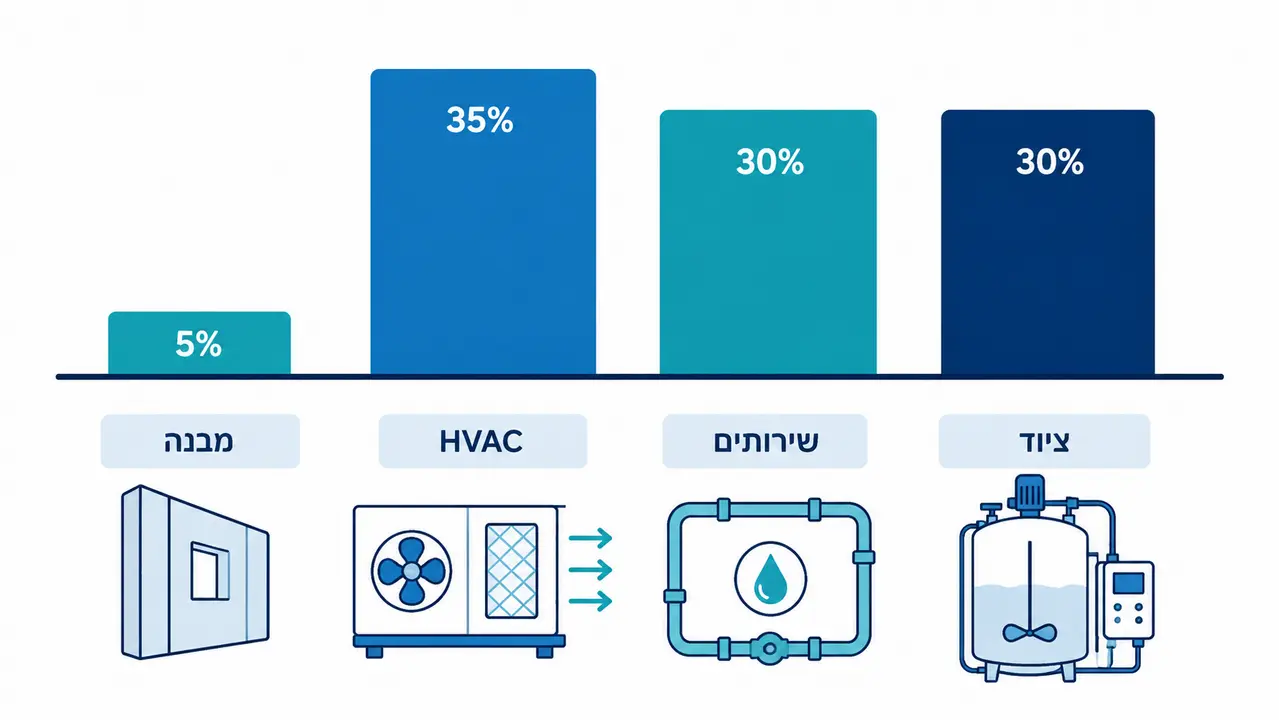

מרכיבי התקציב בהקמת מפעל ביולוגי

מרכיבי התקציב האמיתיים בהקמת מפעל ביולוגי, מעבר לשלד המבנה עצמו

כמה עולה לבנות מפעל ביולוגי ומה באמת מרכיב את התקציב?

ההנחה הרווחת היא שהמבנה הוא ההוצאה העיקרית. בפועל, השלד הפיזי מהווה אחוז קטן מההשקעה הכוללת. הנתח המשמעותי הולך למקום אחר לגמרי.

מערכות ה-HVAC המורכבות, תשתיות השירותים הנקיים (מים סטריליים, קיטור נקי, גזים), הציוד התהליכי הייחודי, מערכות האוטומציה, וכן היקף בדיקות ה-CQV הן אלה שקובעות את התקציב. מים להזרקה בצנרת נירוסטה 316L עם electropolishing ומערכת סירקולציה חמה עולים פי כמה משורת קירות.

ההשפעה הגדולה ביותר על עמידה בתקציב מגיעה משלב התכנון המוקדם. כל שינוי תכן שמתגלה בשלב הביצוע בשטח יקר פי עשרות מאותו שינוי בשלב הקונספט על הנייר. לכן ההשקעה בתכנון מדוקדק היא ההשקעה שמחזירה את עצמה הכי מהר.

מרכיב תקציב מה כלול השפעה על CAPEX השפעה על OPEX
שלד ומעטפת מבנה בטון, גג, מעטפת חיצונית נמוכה יחסית נמוכה
HVAC ל-GMP יחידות טיפול אוויר, סינון HEPA, בקרת לחצים גבוהה מאוד גבוהה (אנרגיה, פילטרים)
שירותים נקיים PW, WFI, קיטור נקי, גזים גבוהה גבוהה (מים, אנרגיה, תחזוקה)
ציוד תהליכי ביוריאקטורים, כרומטוגרפיה, סינון גבוהה מאוד בינונית עד גבוהה
אוטומציה ובקרה DCS/SCADA/MES, audit trail בינונית בינונית
CQV ותיעוד קומישנינג, IQ/OQ/PQ, ולידציה בינונית נמשך לאורך חיי המתקן
שלד המבנה מהווה חלק קטן מהתקציב, בעוד HVAC, שירותים נקיים וציוד תהליכי קובעים את עיקר ה-CAPEX וה-OPEX.

מהן הטעויות הכי יקרות בהקמת מתקן ביופארמה?

השגיאות שמובילות לחריגות תקציב חריפות ולעיכובים קריטיים חוזרות על עצמן בפרויקטים שונים, וכולן ניתנות למניעה עם ניתוח סיכונים שיטתי. עקרונות ניהול הסיכונים של ICH Q9 לניהול סיכונים באיכות מספקים מסגרת עבודה לזיהוי ולצמצום טעויות תכנון יקרות עוד לפני שהן מתרחשות.

טעות #1 – הגדרת User Requirements (URS) לא מדויקת או חסרה

כשהלקוח לא מגדיר בבירור מהו המוצר, אילו חומרים מסוכנים מעורבים בתהליך ומהן דרישות הניקיון, התוצאה היא תכנון חסר או תכנון יתר. תכנון חסר מתגלה בביקורת ודורש שדרוג. תכנון יתר גורר CAPEX מיותר על מערכות שלא היו נחוצות. URS מדויק הוא הבסיס לכל מה שבא אחריו.

מסמך URS מדויק ומלא בתחילת הפרויקט מונע את רוב טעויות התכנון היקרות שמתגלות בשלבים מאוחרים.

איך נמנעים מתכנון חדר נקי שלא ניתן לתפעל?

הטעות השנייה בשכיחותה היא תכנון חדר נקי בלי לחשוב על התפעול היומיומי, מה שאנחנו קוראים לו Design to Operate. מהנדס שמצייר חדר יפה על התוכנית ומתעלם מהנדסת אנוש יוצר סיוט תפעולי.

איפה מחליפים את מסנני ה-HEPA? האם צריך לפרק חצי חדר כדי להגיע אליהם? איך מנקים את הפינה בין הרצפה לקיר? האם המפעיל בחליפת הגנה מלאה מסוגל בכלל להגיע לנקודת השירות? חדר נקי שקשה לתחזק ולנקות הופך תוך חודשים למקור חריגות מיקרוביאליות, כי הצוות פשוט לא יכול לתחזק אותו כמו שצריך.

הטעות השלישית, השארת הקומישנינג והוולידציה לסוף הפרויקט, היא זו שהכי הורסת לוחות זמנים. כשמתחילים לכתוב פרוטוקולי בדיקה רק עם סיום הבנייה, מגלים כשלי תקינות באיחור ומעכבים את שחרור המתקן בחודשים.

חדר נקי שאי אפשר לתחזק ולנקות בפועל הופך תוך זמן קצר למקור חריגות מיקרוביאליות.

איזה תקנים ודרישות איכות משפיעים על תכנון מפעל ביולוגי?

התכנון מושפע ממערך תקנים בינלאומיים שאומצו בישראל. המסגרת האירופית EudraLex Volume 4, כולל Annex 1 לייצור סטרילי ו-Annex 2 לייצור ביולוגי, מכתיבה הפרדות, רמות ניקיון, בקרת לחצים וניטור. תקני GMP/cGMP קובעים את פילוסופיית האיכות, ותקני ISO 14644 מגדירים את סיווג החדרים הנקיים.

בישראל, המכון לביקורת ותקנים של משרד הבריאות הוא הגוף שמבצע את ביקורות ה-GMP באתרי הייצור. יחידת הפיקוח על תנאי ייצור נאותים בוחנת את יישום התקנים בפועל, ואפשר להכיר את פעילותה דרך יחידת הפיקוח על תנאי ייצור נאותים של משרד הבריאות. הבנת מה נבדק בביקורת עוד בשלב התכנון היא ההבדל בין מתקן שעובר ביקורת חלק לבין מתקן שמקבל רשימת ליקויים.

EudraLex Volume 4, תקני GMP/cGMP ו-ISO 14644 יחד מכתיבים את מרבית החלטות התכנון של מתקן ביולוגי.

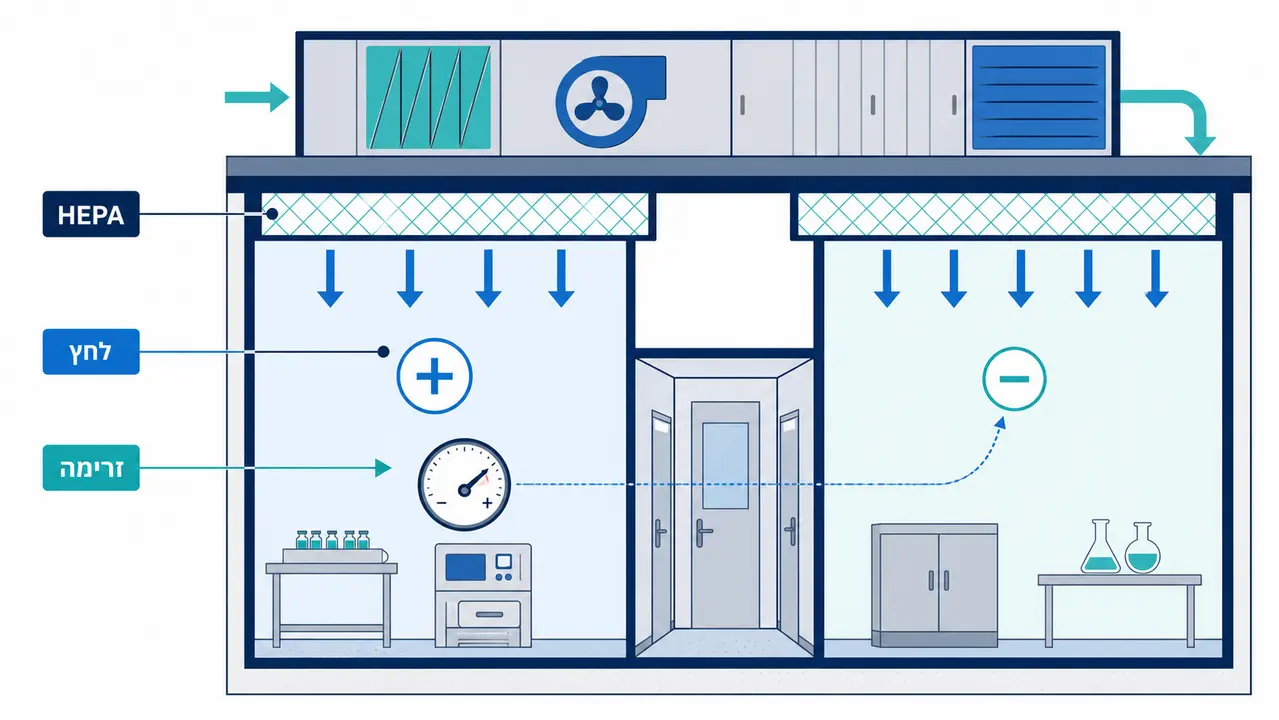

מערכת HVAC ברמת GMP במפעל ביולוגי

מערכת HVAC ברמת GMP היא מערכת תהליכית קריטית ולא רק מיזוג אוויר

מה זה חדר נקי, ואיזה “Grade/ISO” צריך למפעל ביולוגי?

חדר נקי הוא מרחב סגור שבו נשלטים פרמטרים סביבתיים: ריכוז החלקיקים באוויר, טמפרטורה, לחות, לחץ, כיוון זרימת האוויר ורמת המזהמים המיקרוביאליים. הבסיס המדעי לסיווג הרמות מעוגן בתקן ISO 14644-1 לסיווג ניקיון אוויר, שקובע את מספר החלקיקים המרבי המותר לכל דרגה.

סביבות עבודה רגישות במיוחד דורשות תכנון חדרים נקיים ברמת סיווג גבוהה. פרויקט השיפוץ מעבדת מיקרוביולוגיה – PALL שביצענו הוא דוגמה טובה לכך שגם מעבדות מיקרוביולוגיות מתקדמות דורשות תכנון קפדני כדי למנוע חדירת זיהומים לבדיקות עצמן.

איך מחברים בין תהליך הייצור לרמת הניקיון?

רמת הסיווג נקבעת לפי אפיון השלב בתהליך. הכנת תמיסות ראשוניות בכלים סגורים יכולה להתבצע בסביבת ISO 8 / Grade D. לעומת זאת, מילוי אספטי של מוצר סטרילי החשוף לסביבה דורש ISO 5 / Grade A בתוך מנדף או מערכת RABS, על רקע אזור Grade B. הכלל פשוט: ככל שהמוצר חשוף יותר לסביבה, כך הרמה מחמירה יותר.

רמת הניקיון הנדרשת נגזרת ממידת החשיפה של המוצר לסביבה בכל שלב בתהליך, לא מבחירה שרירותית.

מה המשמעות התפעולית של דרגת ניקיון גבוהה יותר?

דרגת ניקיון גבוהה נשמעת כמו החלטה טכנית, אבל היא החלטה כלכלית לכל אורך חיי המתקן. ככל שהרמה גבוהה יותר, כך עולות הוצאות האנרגיה בגלל מספר גדול יותר של החלפות אוויר בשעה.

הלבשת העובדים (Gowning) הופכת מורכבת יותר ואיטית יותר, מה שמפחית את זמן העבודה הנקי בפועל. תדירות בדיקות הניטור הסביבתי, הפיזיקלי והמיקרוביאלי, עולה בהתאמה. כל אלה מצטברים ל-OPEX משמעותי. לכן לא כדאי לבחור רמה גבוהה מהנדרש. בוחרים בדיוק את הרמה שהתהליך מחייב, לא יותר.

כל דרגת ניקיון גבוהה מיותרת מתורגמת ל-OPEX קבוע לאורך כל חיי המתקן, ולכן בוחרים בדיוק את הרמה הנדרשת.

איך מתכננים זרימות GMP נכונות (אנשים, חומרים, פסולת)?

עיקרון הבסיס בתכנון זרימות הוא מניעת הצלבה באמצעות זרימה חד-כיוונית ככל הניתן. אנשים, חומרי גלם, מוצר ופסולת נעים במסלולים נפרדים שלא מצטלבים.

ההפרדה בין אזורים נקיים לאזורים מלוכלכים חייבת להיות פיזית ומבנית. נתיב הפסולת הביולוגית לא חוצה את נתיב כניסת חומרי הגלם הנקיים בשום נקודה. זו לא הקפדה יתרה. זו הדרך היחידה להוכיח למפקח שאין אפשרות מבנית לזיהום צולב.

מעברי אוויר מבוקרים (Airlocks) הם הכלי שמחבר בין האזורים תוך שמירה על הפרשי הלחצים. הם משמשים גם ל-gowning וגם כמחסום פיזי בין דרגות ניקיון שונות. תכנון זרימות נכון מפחית לא רק סיכון זיהום אלא גם טעויות תפעול ובלבול בין אצוות.

הפרדה פיזית ומבנית בין נתיבי אנשים, חומרים ופסולת היא הדרך היחידה להוכיח היעדר זיהום צולב אפשרי.

מה זה HVAC “איכותי ל-GMP” ולמה זה לא עוד מערכת מיזוג?

מערכת HVAC במפעל ביולוגי לא נועדה לנוחות העובדים. היא מערכת תהליכית קריטית שמשפיעה ישירות על בטיחות המוצר. היא זו ששולטת בסינון החלקיקים, בהפרשי הלחצים ובכיווני הזרימה שמונעים זיהום.

ההבדל מבחינה מבנית משמעותי. מסנני HEPA ביעילות גבוהה, בקרת לחצים שמונעת זליגת אוויר מאזור סיכון נמוך לאזור סיכון גבוה, ושמירה קפדנית על רמות לחות שמונעות התפתחות עובשים וחיידקים. מערכת מיזוג רגילה לא עושה אף אחד מהדברים האלה.

לחץ דיפרנציאלי, מפלי טמפ’ ולחות – מה חשוב להגדיר מראש?

משטר הלחצים נקבע לפי אופי הסיכון. בחדרי מוצר סטרילי מגדירים לחץ חיובי, כך שהאוויר תמיד יוצא החוצה ומזהמים לא נכנסים. במתקני ייצור עם חומרים פתוגניים או אבקות פעילות מגדירים לחץ שלילי, כדי להגן על המפעילים ועל הסביבה מפני יציאת החומר המסוכן. ההגדרה הזו חייבת להיסגר בקונספט, כי היא משפיעה על כל ארכיטקטורת ה-HVAC.

משטר הלחצים בין לחץ חיובי ללחץ שלילי חייב להיסגר כבר בשלב הקונספט, כי הוא מכתיב את כל ארכיטקטורת ה-HVAC.

מה הם “שירותים נקיים” (Clean Utilities) ואילו מערכות חייבים לשקול?

שירותים נקיים הם מערכות האספקה של מים, גזים וקיטור שבאות במגע ישיר או עקיף עם המוצר או עם הציוד התהליכי. מערכות המפתח כוללות מים מטוהרים (PW), מים להזרקה (WFI), קיטור נקי (Clean Steam) ואוויר דחוס נקי ויבש.

הדרישות לאיכות המים מעוגנות בהנחיות רגולטוריות מפורטות, וכדאי להכיר את הנחיית EMA לאיכות מים לשימוש פרמצבטי שמגדירה את הדרישות ל-WFI ולמים מטוהרים. בחירה שגויה של איכות מים יכולה ליצור מגבלת תהליך שתגלו רק אחרי ההקמה.

איך “רמות איכות” של שירותים נקיים משפיעות על CAPEX ועל OPEX?

מערכת WFI היא הדוגמה הקלאסית לפער עלויות. ייצור WFI בזיקוק או במערכות ממברנה מורכבות דורש צנרת נירוסטה 316L עם גימור פנימי ברמת electropolishing גבוהה, ומערכת סירקולציה חמה או קרה רצופה שמונעת סטגנציה. כל אלה מייקרים משמעותית את עלות ההקמה ואת עלות התחזוקה השוטפת. לכן הגדרת רמת האיכות הנדרשת לכל שירות היא החלטה תקציבית משמעותית ולא פרט טכני.

בחירת רמת האיכות של מערכות WFI וקיטור נקי היא החלטה תקציבית מהותית, לא רק פרמטר הנדסי.

Single-use או מערכות רב-פעמיות – מה נכון יותר במפעל ביולוגי?

זו הדילמה המרכזית בתכנון קונספטואלי של ייצור ביוטכנולוגי מודרני. הבחירה היא בין ציוד נירוסטה קלאסי לבין מערכות חד-פעמיות (Single-Use Technology) מבוססות שקיות פלסטיק סטריליות. אין תשובה אחת נכונה, יש התאמה נכונה לתהליך.

היתרונות של מערכות חד-פעמיות משמעותיים. הפחתה דרמטית בצורך במערכות CIP/SIP, חיסכון בצריכת מים וקיטור נקי, קיצור זמני Changeover בין מוצרים, ומניעה מובנית של זיהומים צולבים כי כל אצווה מקבלת ציוד סטרילי חדש.

מנגד, ה-OPEX השוטף גבוה מאוד. רכישת שקיות וערכות לכל אצווה, כמות גדולה של פסולת פלסטיק שדורשת טיפול, ותלות קריטית בשרשרת האספקה של היצרן. אם ספק השקיות מפגר באספקה, הייצור נעצר. ברוב הפרויקטים של ייצור ביולוגי המסקנה היא תמהיל: חד-פעמי היכן שהגמישות והחלפת המוצר קריטיים, ונירוסטה היכן שהקיבולת גבוהה והייצור יציב לאורך זמן.

רוב הפרויקטים מגיעים לתמהיל בין ציוד חד-פעמי ונירוסטה, בהתאם לגמישות הנדרשת ולקיבולת הייצור.

איך בונים אסטרטגיית Contamination Control כבר משלב התכנון?

אסטרטגיית בקרת זיהומים (CCS) צריכה להיבנות בשלב הראשוני של אפיון המבנה, לא כתגובה לחריגה שהתגלתה בביקורת. Annex 1 המעודכן העלה את החשיבות של CCS לרמה של מסמך מנחה מרכזי.

האסטרטגיה משלבת בין בקרות הנדסיות לבקרות נהליות. חומרי גמר חלקים שלא משחררים חלקיקים ועמידים בפני חומרי חיטוי חריפים. תכנון תוכניות חיטוי במערכות ערפול או גז (VHP). והגדרה מדויקת של פרוטוקולי כניסה ואזורי הסגר לעובדים. כשה-CCS נבנית מוקדם, כל החלטת תכנון נבחנת דרכה, וזה מונע פערים שמתגלים מאוחר ויקר.

אסטרטגיית בקרת זיהומים שנבנית כבר בשלב האפיון מונעת פערי תכנון שמתגלים מאוחר ויקר לתקן.

מה צריך לכלול אזור שקילה, הכנות ובופרים במתקן ייצור ביולוגי?

שלבי פתיחת שקי חומרי הגלם והשקילה הם הנקודות הרגישות ביותר לחשיפה ולזיהום הדדי באבקות. כאן החומר חשוף לסביבה, וכאן גם המפעיל חשוף לחומר.

הפתרון הוא עמדות שקילה מוגנות תחת זרימת אוויר למינרית ממוקדת (Downflow Booths), שמגנות בו-זמנית על המפעיל ועל סביבת החדר הנקי. שטחי הכנת הבופרים והמדיה דורשים תכנון נפרד: נגישות נוחה לכמויות גדולות של מים נקיים, ויכולות ערבוב וסינון יעילות לפני ההזרמה לביוריאקטורים. תכנון קמצני של אזור הבופרים יוצר צוואר בקבוק שיפגע בקיבולת ה-Upstream כולה.

עמדות שקילה מוגנות תחת זרימה למינרית ותכנון נדיב לאזור הבופרים מונעים צוואר בקבוק בקיבולת ה-Upstream.

איך נראית ארכיטקטורת “Upstream” לעומת “Downstream”?

שני האזורים דורשים הנדסה שונה בתכלית. באזור ה-Upstream, השלב הרטוב והחם, הדגש הוא על מערכות חימום וקירור מורכבות שמלוות את גידול התאים, אספקת גזים אינטנסיבית (חמצן, פחמן דו-חמצני, חנקן), ומערכות לטיפול בפסולת ביולוגית פעילה (Bio-waste inactivation).

באזור ה-Downstream, שלב הטיהור וההפרדה, הדגש עובר למשטחים קלים לסטריליזציה, מערכות כרומטוגרפיה וסינון זרימה רוחבית (TFF), ושמירה על לחות נמוכה וטמפרטורות קרות כדי להגן על החלבונים הרגישים.

הנקודה הקריטית: ה-Downstream נוטה להיות צוואר הבקבוק של כל המתקן. תכנון קמצני שם יגביל את הקיבולת של כל שרשרת הייצור, גם אם ה-Upstream מסוגל לייצר הרבה יותר. לכן משקיעים בתכנון ה-Downstream לא פחות מאשר ב-Upstream.

ה-Downstream נוטה להיות צוואר הבקבוק של המתקן ולכן דורש השקעת תכנון שווה או גדולה יותר מה-Upstream.

מה זה אוטומציה ובקרת תהליך במפעל ביופארמה, ואיפה אנשים נופלים?

מערכות הבקרה הממוחשבות (DCS, SCADA, MES) הן הכלי המרכזי למניעת טעויות אנוש ולשמירה על הדירות ודיוק התהליך. הן מבצעות את מתכוני הייצור בדיוק זהה בכל אצווה, מתעדות כל פרמטר, ומתריעות על חריגות.

הדרישה הרגולטורית המרכזית היא עקיבות מלאה (Audit Trail) והוכחה שאי אפשר לשנות נתונים בדיעבד. תפקידי משתמש מוגדרים, הרשאות, וניהול שינויים הם חלק בלתי נפרד מתפיסת האיכות.

כאן אנשים נופלים: תכנון מערכת אוטומציה במנותק מדרישות ה-QA. כשמערכת הבקרה נבנית לפי לוגיקה הנדסית בלבד, בלי שהוגדרו מראש דרישות התיעוד והשחזוריות, שלב הולידציה של התוכנות הופך לסיוט. אלגוריתמים שצריך לשכתב, לוגים שלא נשמרו, ואי-אפשר להוכיח שהמערכת עשתה מה שהיא הייתה אמורה לעשות.

תכנון מערכת אוטומציה בלי שיתוף ה-QA מראש הופך את ולידציית התוכנה לתהליך ארוך ויקר בהרבה.

מה זה CQV ולמה זה משפיע על לוחות הזמנים?

CQV הוא שלב הליבה הרגולטורי בפרויקט. Commissioning היא ההוכחה ההנדסית של הקבלן שהציוד עובד טכנית. Qualification היא ההסמכה הרשמית והמבוקרת של המערכות. Validation היא התיקוף הכולל של התהליך עם חומרי הייצור עצמם.

ההסמכה הקלאסית של כל מכונה ותשתית מתבצעת בשלושה שלבים: IQ שמאמת התקנה תקינה, OQ שמאמת הפעלה פונקציונלית, ו-PQ שמאמת ביצועים לאורך זמן תחת עומס. הבסיס לגישה הזו מעוגן בין היתר ב-Annex 15 של EudraLex Volume 4 להנחיות ה-GMP האירופיות.

למה זה קריטי ללוחות זמנים? כי אם ה-CQV מתוכנן מאוחר, הוא מייצר גל שני של תיקונים ובדיקות חוזרות. מתקן שתוכנן עם CQV מובנה מההתחלה עובר את השלב הזה חלק. מתקן שהשאיר את זה לסוף נתקע.

מתקן שתוכנן עם CQV מובנה מההתחלה עובר את שלבי IQ, OQ ו-PQ בלי גל שני של תיקונים.

איך מתכננים לוגיסטיקה של חומרי גלם, קבלה ושחרור איכות?

מפעל פארמה מתחיל כבר ברמפת הקבלה של החומרים, לא באזור הייצור. השרשרת רצה מקבלה, דרך הסגר, דגימה, שחרור QA, ורק אז העברה לייצור.

אזורי הסגר (Quarantine) נפרדים ומסומנים לחומרי גלם שנכנסו וטרם אושרו הם חובה. חומר שלא שוחרר על ידי מעבדת ה-QC לא נוגע בקו הייצור. ההפרדה הפיזית היא זו שמונעת שימוש בטעות בחומר לא מאושר.

שמירה על שרשרת קירור והקפדה על תאי אחסון מבוקרי טמפרטורה ולחות היא קריטית לחומרים ביולוגיים. מקררים של 2-8 מעלות ומקפיאים עמוקים של מינוס 80 מעלות לשמירת תאים, כולם מחוברים למערכות ניטור והתרעה רצופות. חריגת טמפרטורה שלא זוהתה בזמן יכולה להשמיד מלאי בשווי עצום.

הפרדה פיזית של אזורי הסגר ומערכות ניטור טמפרטורה רציפות מונעות שימוש בטעות בחומר לא מאושר.

איך בונים מתקנים גמישים לרב-מוצריות בלי לסכן תאימות?

המגמה העולמית עוברת ממפעלים שמייצרים מוצר יחיד בנפחי ענק, למתקנים רב-מוצריים גמישים שמייצרים מגוון תרופות באצוות קטנות. האתגר ההנדסי הוא מניעה מוחלטת של שאריות מהמוצר הקודם במעבר למוצר הבא, מה שמכונה Cleaning Validation.

הפתרונות התכנוניים כוללים חלוקה למודולים נפרדים (Segregated Suites) שכל אחד מהם עצמאי, שימוש נרחב בטכנולוגיות חד-פעמיות שמבטלות את צורך הניקוי, ומערכות הגנה שמונעות זליגת אוויר חלקיקית בין חדרים סמוכים. גמישות אמיתית נמדדת בזמן ה-Changeover ובאפשרות להרחיב מודולים בלי לעצור את כל האתר.

מתקן רב-מוצרי גמיש נמדד בזמן ה-Changeover ובאפשרות להרחבה מודולרית בלי להשבית את כל האתר.

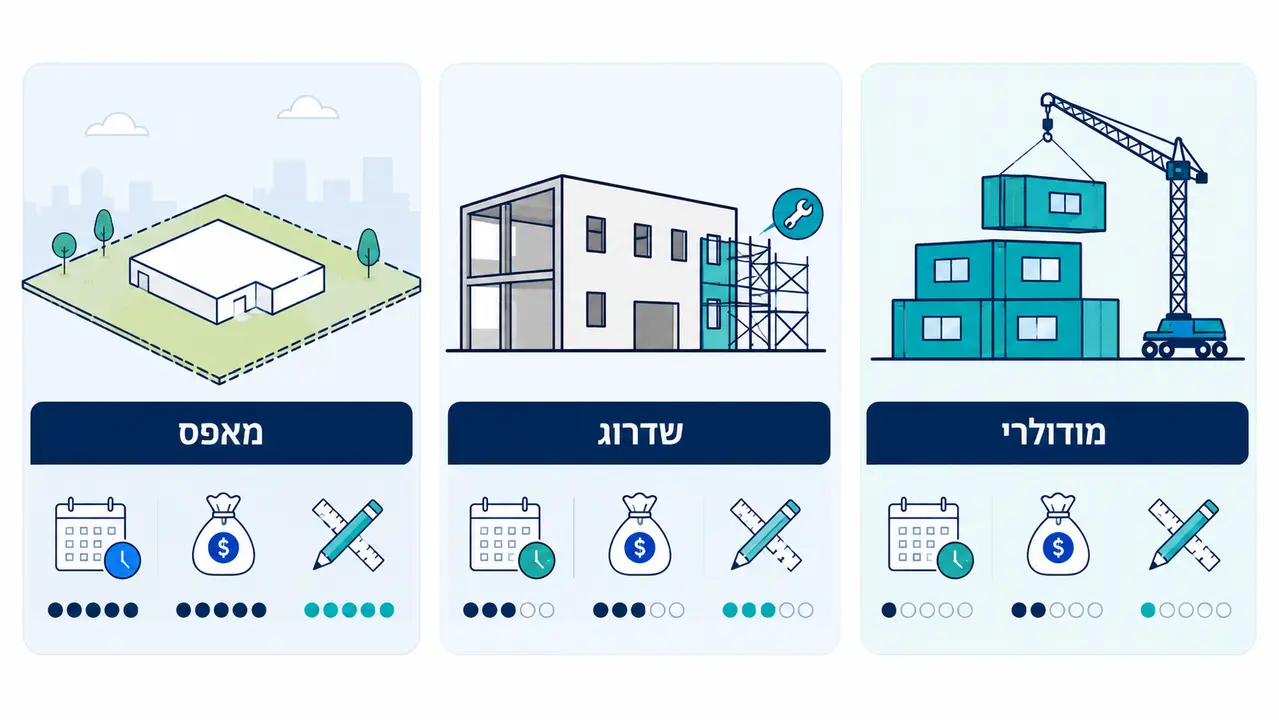

טבלת השוואה: חלופות אסטרטגיית הקמה למפעל ביולוגי

בחירת אסטרטגיית ההקמה היא החלטה ניהולית ארוכת טווח שצריכה להתאים לדחיפות, לתקציב ולרמת הסיכון שהחברה מוכנה לקחת. הטבלה מסכמת את שלוש החלופות המרכזיות.

החלופה יתרונות חסרונות
Greenfield (הקמה מאפס) חופש תכנוני מוחלט, התאמה מקסימלית של הזרימות למוצר, פוטנציאל הרחבה עתידי קל CAPEX גבוה מאוד, לוחות זמנים ארוכים ביותר, פיתוח תשתיות ואישורי בנייה ממושכים
Retrofit (שדרוג מבנה קיים) חיסכון בזמן ההקמה המוקדם, מעטפת קיימת, עלות השקעה ראשונית נמוכה יותר פשרות הנדסיות בגלל מגבלות גובה ועמודים, סכנה לחשיפת כשלים סמויים בתשתית ישנה
מודולרי / Prefabrication מהירות הקמה גבוהה בשטח, דיוק וגימור בזכות ייצור מבוקר בסדנה, הפרעה מינימלית לאתר דורש תכנון סופי נוקשה ומוקדם, שינויים מאוחרים כמעט בלתי אפשריים, מגבלות הובלה של מודולים
הבחירה בין Greenfield, Retrofit ומודולרי צריכה להתאים לרמת הסיכון והדחיפות שהחברה מוכנה לקבל, לא רק לתקציב.

השוואת אסטרטגיות הקמה למפעל ביולוגי

השוואה בין Greenfield, Retrofit ובנייה מודולרית להקמת מפעל ביולוגי

אילו מסמכים וקלטים צריך כדי לקבל הצעת מחיר מדויקת?

הצעת מחיר מדויקת מתחילה מקלט מדויק. מסירת דרישות מעורפלות מובילה להצעות כלליות מלאות בסייגים ובתוספות תשלום שיתגלו במהלך הפרויקט. אנחנו רואים את זה שוב ושוב.

הקלטים הדרושים לתמחור מקצועי כוללים תיאור המוצר והמפרט הרפואי שלו, תרשים זרימה תהליכי (PFD), דרישות נפחי ייצור שנתיים, רשימת מכונות קריטיות מתוכננות, הגדרת סוג המבנה והמיקום המוצע, ותנאי הקבלה המבוקשים, כלומר האם אתם רוצים מתקן מוכן להסמכה או רק את מעטפת הבנייה.

ככל שהקלט מדויק יותר, כך ההצעה ברת השוואה יותר, וכך פוחת הסיכון להפתעות תקציביות. זו הסיבה שאנחנו משקיעים בשלב האפיון עוד לפני שמדברים על מחיר.

קלטים מדויקים בבקשת הצעת מחיר, כולל PFD ורשימת מכונות קריטיות, מפחיתים משמעותית סיכון להפתעות תקציביות.

איך בוחרים שותף לתכנון ובניית מפעל ביולוגי?

הבחירה בשותף היא ההחלטה שמשפיעה הכי הרבה על הסיכון וקצב המסירה. מה שמחפשים הוא גישה משולבת מקצה לקצה: מאפיון הקונספט, דרך התכנון המפורט והקבלנות בשטח, ועד ההרצה, הוולידציה וההכנה לביקורת ההסמכה.

הערך של פתרון Turnkey עם כל הדיסציפלינות ההנדסיות תחת קורת גג אחת הוא במניעת הפערים בין הגורמים. כשהתכנון, הביצוע והוולידציה יושבים באותו צוות, אין “העברת אחריות” שבה כל צד מאשים את השני בעיכוב. ניסיון מוכח עם הבנה עמוקה של הצרכים התפעוליים בשטח, מה שאנחנו קוראים לו Design with QA in mind, הוא ההבדל בין מתקן שעובר ביקורת חלק לבין פרויקט שנתקע.

אנחנו באודות Biopharmax מלווים חברות תרופות וביוטק מובילות למעלה מ-40 שנה, בגישה מונעת סיכונים לכל אורך מחזור החיים. דוגמה להצלחה הנדסית מוכחת היא מפעל ייצור API של TEVA, פרויקט של העברת טכנולוגיה והגדלת קנה מידה במתקנים מבוקרים. לתיאום שיחה עם מהנדס תהליך אפשר לפנות בטלפון 072-391-0742.

שותף Turnkey שמשלב תכנון, ביצוע וולידציה תחת צוות אחד מונע פערי אחריות ומקצר את הדרך למתקן מוסמך.

מוצרים נוספים שכדאי להכיר

שאלות ותשובות נפוצות

כמה עולה להקים מפעל ביולוגי?

הטווח רחב ותלוי בהיקף. מעבדות ומתקני פיילוט קטנים נעים ממיליוני דולרים בודדים, בעוד מפעלים לשחרור מסחרי מגיעים לעשרות ומאות מיליוני דולרים. המחיר נקבע בעיקר לפי רמת הניקיון הנדרשת, מורכבות מערכות השירותים הנקיים, ויכולות האוטומציה. הבניין עצמו הוא חלק קטן מהתמונה.

כמה זמן לוקח להקים מתקן ייצור ביולוגי?

פרויקט טיפוסי נמשך בין שנה וחצי לשלוש שנים. הגורמים הקובעים הם זמני אספקת הציוד הקריטי, הליכי האישור ברשויות המקומיות, ומשך בדיקות הקומישנינג והוולידציה. תכנון מקבילי ושילוב מוקדם של ה-QA יכולים לקצר את המסלול הקריטי.

מה ההבדל בין GMP ל-cGMP?

ה-c הקטנה מייצגת את המילה Current, כלומר עדכני. המשמעות היא שיצרני פארמה מחויבים להשתמש בטכנולוגיות, בשיטות ובאסטרטגיות העדכניות ביותר הקיימות היום, ולא להסתפק בסטנדרטים שהיו מקובלים בעבר. תקן שהיה תקין לפני עשור לא בהכרח עומד בדרישות cGMP כיום.

איזה תקנים חלים על מתקן ביופארמה בישראל?

הבסיס הוא תקנות הרוקחים של משרד הבריאות. עליהם נשענים המדריכים האירופיים (EudraLex Volume 4 והנספחים הרלוונטיים, בעיקר Annex 1 לסטרילי ו-Annex 2 לביולוגי), וכן הנחיות ה-FDA וה-ICH בהתאם לשוק היעד של המוצר. הערכת האיכות בישראל מתבצעת לפי נהלים בינלאומיים שאומצו.

איזה חדר נקי צריך לייצור אספטי או סטרילי?

לשלבי המילוי האספטי והחשיפה של החומרים לסביבה נדרשת הרמה המחמירה ביותר, Grade A, שהיא שוות ערך ל-ISO 5 במצב עבודה. אזור זה ממוקם לרוב בתוך אזור רקע מסווג של Grade B, כדי להבטיח בטיחות מקסימלית ולמנוע חריגות מיקרוביאליות בנקודה הקריטית ביותר של התהליך.

בניית מפעל ביולוגי היא תהליך שמצליח כשהוא נגזר מהמוצר ומהרגולציה כבר מהיום הראשון, ולא כשהוא מתחיל מהתוכנית האדריכלית. תכנון מוקדם ומדויק חוסך חודשים של עיכובים ומיליונים בשינויים מאוחרים. אנחנו כאן ללוות כל שלב בדרך, מהקונספט ועד למתקן מוסמך.
